Modul C — Was die Energiewende hemmt

Home Analyse Modul C — Was die Energiewende hemmt

Politische Verzögerungen, bürokratische Hürden, Lobby-Strukturen, mediale Verzerrungen, Klage-Strategien.


C01 — Politische Verzögerungen

Was wird gehemmt?

Der Ausbau der Erneuerbaren Energien, der Ausstieg aus fossilen Energien und der Aufbau der Sektorkopplungs-Infrastruktur (Netz, Speicher, Wärmepumpen, E-Mobilität) sind in Deutschland in jeder Legislaturperiode der letzten 25 Jahre durch politische Entscheidungen verzögert worden. Dieses Kapitel dokumentiert die wichtigsten dokumentierten Verzögerungs-Entscheidungen — ohne Anspruch auf Vollständigkeit, aber mit dem Anspruch der Belegbarkeit.

Methodischer Hinweis: Dieses Kapitel hält sich strikt an Gesetzesänderungen, Bundestags-Drucksachen, EEG-Novellen und dokumentierte politische Beschlüsse. Bewertende Aussagen zu Motiven sind als solche gekennzeichnet (siehe METHODIK_MODUL_C.md).

Vorab: Die Akteurs-Konstellation

Energiewende-Politik in Deutschland wird von einem Geflecht von Akteuren getragen bzw. gebremst:

  • Regierungs-Koalitionen (1998–2024: Rot-Grün, Schwarz-Rot, Schwarz-Gelb, Schwarz-Rot, Ampel, ab 2025 wieder neue Konstellation)
  • Bundesländer (insbesondere Bayern und Sachsen mit historisch restriktiver Wind-Politik)
  • Bundestag mit Fraktionen und parlamentarischen Initiativen
  • Bundesrat mit Veto-Möglichkeiten bei zustimmungspflichtigen Gesetzen
  • Verbände (BDI, BDEW, BEE, VDA, Zukunft Gas, BUND, NABU u. a.) mit Lobbyregister-Eintrag (siehe C03 für Lobby-Strukturen)
  • Bundesverfassungsgericht mit substantiellen Eingriffen (Klimabeschluss 2021, Haushaltsurteil 2023)

Chronologie der wichtigsten Verzögerungs-Entscheidungen

1. EEG-Novellen 2010–2014: Solar-Förderung gedeckelt1 2

Was wurde gebremst: Der Solar-Photovoltaik-Ausbau.

Was geschah:

  • 2010 (CDU/FDP-Regierung): Erste Kürzungen der Solar-Einspeisevergütung um bis zu 15 % gegenüber dem ursprünglich vorgesehenen Pfad.
  • 2012 (CDU/FDP): „Photovoltaik-Novelle” mit weiteren Kürzungen und Einführung einer 52-GW-Förderobergrenze (bei Erreichen sollte die Solar-Förderung enden).
  • 2014 (CDU/SPD): EEG-Reform mit Ausschreibungsmodell statt fester Einspeisevergütung; substantielle Kürzungen der EEG-Vergütungssätze für Solar und Wind; verbindliche Ausbau-Korridore (jährliche Brutto-Zubau-Mengen).

Wirkung dokumentiert:

  • Solar-Zubau brach ein von ~7,5 GW (2012) auf ~1,3 GW (2014) — ein Rückgang um über 80 % in 2 Jahren.
  • Deutsche Solar-Industrie verlor international Marktanteile; insolvent wurden u. a. Q-Cells (2012), Solon (2011), Solar Millennium (2011). Mit Schließung der deutschen Wafer-/Zell-Produktion wurde die Wertschöpfungs-Kette nach China verlagert.
  • Zeitverlust: Hätte der Solar-Ausbau zwischen 2012 und 2017 den 7,5-GW-Pfad weitergeführt, wäre Deutschland heute ca. 30 GW Solar-Kapazität früher am aktuellen Stand (90 GW Ende 2024) gewesen — was etwa 3 Jahre Klimaschutz-Vorsprung bedeutet hätte.

Begründung der Verzögerung (offiziell): „Solarstrom ist zu teuer, die Bürger zahlen die EEG-Umlage.” Dieses Argument war 2010–2014 noch teilweise stichhaltig (LCOE Solar Großanlage 2012: ~150 €/MWh — heute ~40 €/MWh, siehe A04). Die Kürzungen erfolgten allerdings schneller als die Kostenreduktion sich realisierte — der Effekt war ein abrupter Markteinbruch, nicht eine sanfte Anpassung.

Was wäre die Alternative gewesen: Ein degressiver Vergütungspfad mit weicheren Übergängen hätte die Solar-Lernkurve erhalten, die deutsche Industrie geschützt und trotzdem die EEG-Umlage gedämpft. Modellrechnungen des DIW Berlin (2018) und des Fraunhofer ISI haben das nachträglich quantifiziert.

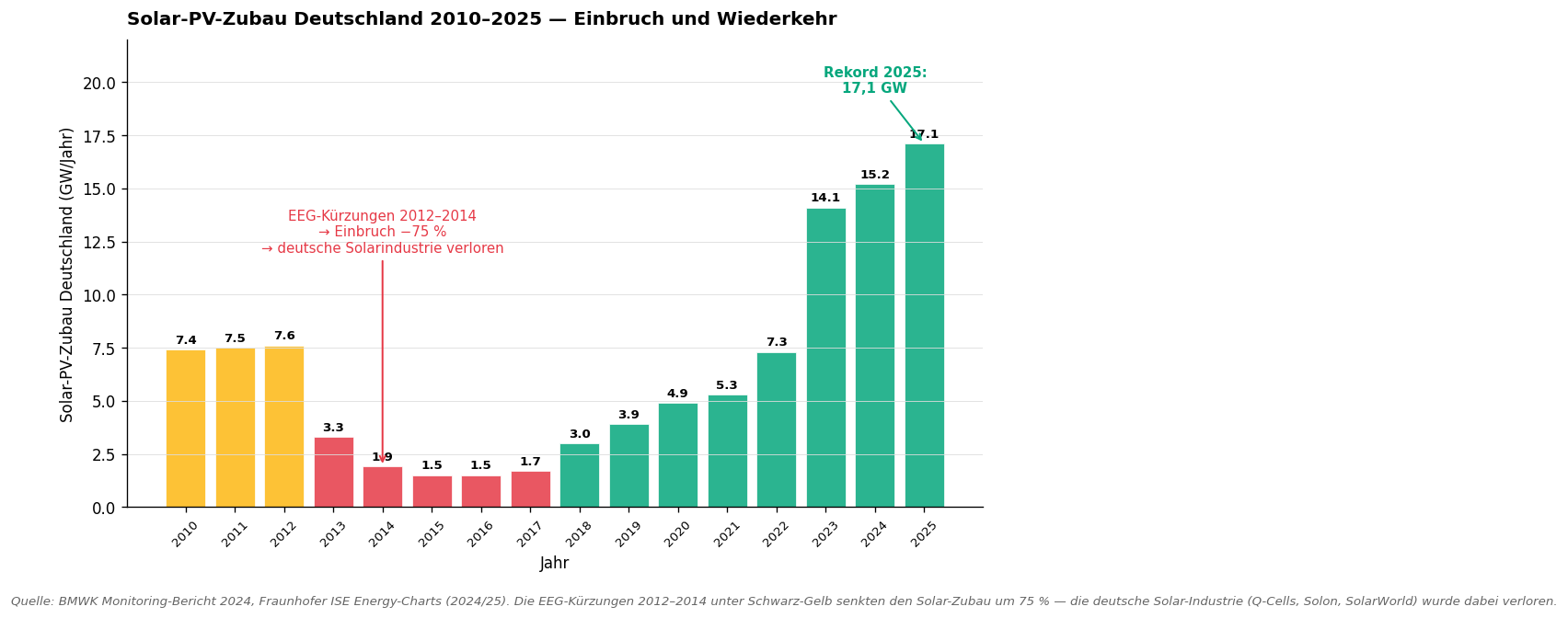

Solar-Zubau Deutschland 2010–2025 — Einbruch und Wiederkehr

Abbildung C01-1: Solar-PV-Zubau Deutschland 2010–2025. Die EEG-Kürzungen 2012–2014 (rote Balken) brachten den Solar-Markt von 7,6 GW (2012) auf 1,5 GW (2015) zum Erliegen — die deutsche Solar-Industrie ging verloren. Erst nach 2018 wieder Wachstum (grüne Balken), 2025 erstmals 17,1 GW als neuer Rekord. Datengrundlage: BMWK Monitoring, Energy-Charts ([Q001], [Q002]).

2. 10H-Regel Bayern 2014: Wind-Ausbau in Bayern faktisch gestoppt3 4

Was wurde gebremst: Wind-Onshore-Ausbau in Bayern (und teils Sachsen, Thüringen mit ähnlichen Regeln).

Was geschah:

  • November 2014: Bayerischer Landtag beschloss die „10H-Regel” — eine Windkraftanlage muss einen Mindestabstand vom 10-fachen ihrer Gesamthöhe zur nächsten Wohnbebauung einhalten. Bei einer 200-m-Anlage = 2 km.
  • Wirkung: Nach Schätzungen der Fachagentur Windenergie an Land waren danach >90 % der Landesfläche Bayerns faktisch nicht mehr für Wind-Großanlagen verfügbar.
  • Bundesgesetzliche Ermächtigung: Das Land Bayern hatte diese Regel auf Basis der „Länderöffnungsklausel” im Baugesetzbuch erlassen, die das CDU/CSU/FDP-Bundesgesetz von 2013 eingeführt hatte.

Wirkung dokumentiert:

  • Wind-Zubau in Bayern sank von ~150 MW/Jahr (2011–2014) auf <30 MW/Jahr (2017–2022) — ein Rückgang um ~80 % über fast eine Dekade.
  • Bundesweit verloren die jährlichen Wind-Onshore-Zubauten an Schwung, weil Bayern als großes Flächenland mit guten Standorten weitgehend wegfiel.

Begründung der Verzögerung (offiziell): „Bürger-Akzeptanz, Landschaftsschutz.”

Bewertung: Die Bürger-Akzeptanz ist eine legitime Sorge (siehe B12), aber die gewählte Regulierung war so streng, dass sie faktisch einer Quasi-Untersagung gleichkam. Vergleichbare Regeln in Nordrhein-Westfalen (1.000 m Mindestabstand, 2021 unter Schwarz-Gelb) hatten ähnliche Wirkung.

Korrekturen:

  • 2022 (Ampel-Koalition): Im „Wind-an-Land-Gesetz” wurde Bayern und andere Länder verpflichtet, 2 % der Landesfläche für Wind auszuweisen — mit Wegfall der 10H-Regel-Wirkung in den ausgewiesenen Flächen.
  • Bayern hat erst 2024 begonnen, Wind-Vorrangzonen substantiell auszuweisen. Die Aufholjagd wird Jahre dauern.

Zeitverlust: 8–10 Jahre verlorener Wind-Ausbau in einem Bundesland mit ca. 15 % des deutschen Strombedarfs.

Wind-Onshore-Zubau Bayern 2010–2025

Abbildung C01-2: Wind-Onshore-Zubau Bayern 2010–2025. Vor der 10H-Regel (Nov 2014) lag Bayern bei 300–420 MW/Jahr. Nach der Regel (rote Balken) brach der Zubau auf <50 MW ein und blieb 8 Jahre lang dort. Erst seit dem Wind-an-Land-Gesetz 2022 und der Auflösung der 10H-Wirkung beginnt die langsame Aufholjagd. Die graue Linie zeigt den Bund-gesamt-Vergleich. Datengrundlage: Fachagentur Windenergie an Land (FA Wind).

3. Atomausstiegs-Wende-Wende 2010/20115

Was wurde gebremst: Energiewende-Investitionen in EE und in den Atomausstieg-Pfad.

Was geschah:

  • 2002: Rot-Grün und die vier Atomstrom-Konzerne vereinbarten den Atomausstieg-Vertrag mit Reststrommengen pro Reaktor und Ausstieg bis ca. 2022.
  • September 2010: CDU/FDP beschlossen die Laufzeitverlängerung um durchschnittlich 12 Jahre für 17 deutsche AKWs. „Brückentechnologie” wurde das offizielle Narrativ; Energiewende und Atomausstieg-Verlangsamung wurden als kompatibel deklariert.
  • März 2011: Fukushima-Katastrophe.
  • Juni 2011: Bundestag beschloss die Rücknahme der Laufzeitverlängerung und endgültigen Atomausstieg bis 31.12.2022. Acht ältere Reaktoren wurden sofort abgeschaltet.

Schadens-Bilanz dieser „Wende-Wende”:

  • Schadenersatz an Atomkonzerne: Das BVerfG urteilte 2016, dass die Rücknahme der Laufzeitverlängerung teilenteignenden Charakter hatte und entschädigungspflichtig ist. Vergleichszahlungen 2021 von rund 2,4 Mrd. € an E.ON, RWE, EnBW, Vattenfall.
  • Volatilität der Energiepolitik: Die zweimalige Kehrtwende (Ausstieg 2002 → Verlängerung 2010 → Ausstieg 2011) zerstörte über Jahre Planungssicherheit für Investoren in EE-Projekte. Die EE-Investitionen lagen 2011–2014 im Durchschnitt ca. 30 % unter dem Peak von 2010.

Bewertung: Die Laufzeitverlängerung 2010 war ein Verzögerungs-Akt, dessen Rücknahme 2011 unter Fukushima-Eindruck zum doppelten Lock-in führte — die Strom-Produktion fehlt einerseits, andererseits sind 2,4 Mrd. € entschädigt worden. Dieses Geld stand für den EE-Ausbau nicht zur Verfügung.

4. Gasausstieg verschleppt — Nord Stream 1 und 26

Was wurde gebremst: Die Diversifizierung der Erdgas-Importe; der Aufbau unabhängiger Erdgas-Infrastruktur (LNG-Terminals); der Übergang zu klima-neutralen Wärme-Lösungen.

Was geschah:

  • 2005–2011: Bau von Nord Stream 1 (zwei Pipelines durch die Ostsee von Russland nach Deutschland, Gesamt-Kapazität ~55 Mrd. m³/Jahr). Politisch vorangetrieben von der Schröder-Regierung (1998–2005) und der ersten Merkel-Regierung (2005–2009).
  • 2015–2021: Bau von Nord Stream 2 (weitere 55 Mrd. m³/Jahr). Genehmigung und politische Unterstützung trotz Widerstand aus den USA, der EU-Kommission und vielen Mitgliedsstaaten, die das Projekt als geopolitisch riskant einstuften.
  • Bundeskanzlerin Angela Merkel (CDU) verteidigte beide Projekte als „rein wirtschaftlich, nicht politisch” — eine Einschätzung, die nach 2022 als widerlegt gilt.
  • 22. Februar 2022: Aussetzung der Nord-Stream-2-Zertifizierung wenige Tage vor dem russischen Angriff auf die Ukraine.
  • September 2022: Sprengung der Nord-Stream-Pipelines (Tatort-Ermittlungen laufen Stand 2024 noch).

Bilanz dokumentiert:

  • Importabhängigkeit: Vor 2022 stammte ca. 55 % des deutschen Erdgas-Imports aus Russland. Diese Konzentrations-Quote war international auffällig (Italien ~40 %, Frankreich ~20 %, Spanien <10 %).
  • Wärme-Transformation: Die billige russische Gas-Versorgung hat den Anreiz zur Wärmepumpen-Verbreitung und Gebäude-Sanierung substantiell gedämpft. Der Wärmepumpen-Markt blieb bis 2022 ein Nischenmarkt.
  • LNG-Infrastruktur: Vor 2022 hatte Deutschland kein eigenes LNG-Terminal. Die ersten Flüssiggas-Terminals (Wilhelmshaven, Brunsbüttel, Mukran) wurden erst 2022–2024 in Rekordzeit gebaut.

Bewertung (vorsichtig): Die Energiepolitik gegenüber Russland war Konsens-getragen über mehrere Regierungen (Rot-Grün, Schwarz-Rot, Schwarz-Gelb, Schwarz-Rot) und mehrere Wirtschaftsverbände. Die Verteilung der Verantwortung ist breit. Was sich aber dokumentieren lässt: Die Energiewende wurde durch die Annahme einer langfristig billigen Gas-Versorgung systematisch verzögert — und diese Annahme war strategisch fragwürdig.

5. EEG-Reform 2017: Ausschreibungs-Pflicht — Bürgerenergie geschwächt7

Was wurde gebremst: Bürgerenergie-Genossenschaften und kleine bis mittlere EE-Projekte.

Was geschah:

  • EEG 2017 (Schwarz-Rot): Verpflichtung zur Ausschreibung für alle Wind-Onshore-Anlagen ab 750 kW. Sogenannte „Bürgerenergie-Privilegien” wurden eingeführt, aber durch eine ambivalente Auslegung von der Bundesnetzagentur ausgenutzt.
  • 2017: In den Ausschreibungen wurde fast 95 % der Zuschläge an „Bürgerenergie-Gesellschaften” vergeben, viele davon mit Bezug zu professionellen Projektierern und im juristisch gestalteten Konstrukt einer „Bürgerenergie-Gesellschaft”. Diese Akteure profitierten von der 24-Monats-Realisierungsfrist und der Befreiung von der BImSchG-Genehmigungs-Pflicht zur Bietung.
  • Wirkung: Massive Realisierungs-Lücken. In 2017 vergebene Zuschläge wurden bis Mitte 2019 nur zu ca. 40 % umgesetzt — der Wind-Onshore-Zubau brach ein.

Wirkung dokumentiert:

  • Wind-Onshore-Zubau fiel von 5,3 GW (2017) auf 2,4 GW (2018) auf 0,9 GW (2019) — ein Rückgang um 83 % in zwei Jahren.
  • Echte Bürgerenergie-Genossenschaften (mit lokaler Bürgerbeteiligung) wurden durch die Reform de facto geschwächt; viele konnten an den Ausschreibungen nicht teilnehmen oder verloren gegen professionelle Bieter.

Korrekturen:

  • 2020 schloss die Bundesregierung die Bürgerenergie-Lücke. Die Realisierungs-Quote stieg, aber der Schaden für die Akzeptanz und für den Ausbau-Pfad war angerichtet.
  • Mit dem Wind-an-Land-Gesetz 2022 und mehreren EEG-Novellen wurden weitere Hemmnisse abgebaut.

Zeitverlust: Ca. 5 Jahre verzögerter Wind-Ausbau in einer Phase, in der die LCOE-Lernkurve am stärksten progressiv war.

6. KSG-Reform 2024: Verlust der Sektor-Verbindlichkeit8 9

Was wurde gebremst: Die juristische Verbindlichkeit der sektor-spezifischen Klimaziele (Verkehr, Gebäude, Industrie).

Was geschah:

  • 2019 (CDU/SPD): Bundes-Klimaschutzgesetz (KSG) mit jährlichen, sektor-spezifischen Emissions-Höchstmengen für Energiewirtschaft, Industrie, Gebäude, Verkehr, Landwirtschaft, Abfall.
  • 2021: BVerfG-Beschluss „Klimaschutzbeschluss” — das KSG wurde als verfassungsrechtlich unzureichend verworfen, weil es zukünftige Grundrechte-Eingriffe (durch zu wenig Klimaschutz heute → zu drastische Eingriffe morgen) nicht ausreichend abwehrt.
  • 2021/22: Verschärfung des KSG mit Ziel Klimaneutralität 2045 und −65 % bis 2030.
  • 2024 (Ampel-Koalition): Reform des KSG mit Abschaffung der Sektor-Verbindlichkeit. Statt jährlicher Sektor-Ziele gibt es nur noch eine rolling 2-Jahres-Durchschnitts-Gesamtbilanz. Wenn die nicht eingehalten wird, muss die Bundesregierung „nur” Maßnahmen vorschlagen — nicht mehr der verfehlende Sektor.

Bewertung des Expertenrates für Klimafragen 2024:10

Der Expertenrat hat in seinem Prüfbericht 2024 die Reform kritisch bewertet: – Der Verkehrssektor habe seine Sektor-Ziele 2021–2023 jedes Jahr verfehlt; die Sofort-Programm-Pflicht des KSG hätte den Druck auf das BMV erhöht. – Die Reform entlastet faktisch den Verkehrssektor und überträgt die Kompensationspflicht auf andere Sektoren (vor allem Energiewirtschaft, die durch den Kohleausstieg ohnehin auf Reduktion zusteuert). – „Aufweichung der Verbindlichkeit” als faktischer Effekt der Reform.

Wirkung — bisher beobachtet:

  • 2024 lagen die deutschen Gesamtemissionen bei ca. −48 % gegenüber 1990 (siehe A03).
  • Der Verkehrssektor lag bei −11 % gegenüber 1990 — weit hinter dem KSG-Pfad.
  • Trotz Reform 2024: Klage von Klima-NGOs (DUH, BUND, Germanwatch) beim Bundesverfassungsgericht ist Stand 2025 anhängig — vorhersehbar wird das Gericht die Reform vermutlich erneut prüfen.

Bewertung: Die KSG-Reform 2024 ist ein dokumentiertes Beispiel für politische Aufweichung verbindlicher Klimaziele, getrieben durch koalitionsinternen Konflikt (BMV vs. BMWK), nicht durch wissenschaftliche Empfehlung.

7. Heizungsgesetz-Verzögerung 202311 12

Was wurde gebremst: Der Wärmepumpen-Hochlauf und die Gebäude-Dekarbonisierung.

Was geschah:

  • März 2023: Erster Entwurf des Gebäudeenergie-Gesetzes (GEG) mit deutlich strengeren EE-Pflichten ab 2024.
  • April–September 2023: 6-monatige intensive Debatte mit medial-getriebener Polarisierung. Bild-Zeitung-Kampagne („Heiz-Hammer”), Welt, FAZ, parteipolitisch CDU/CSU + FDP + AfD.
  • September 2023: Verabschiedung eines deutlich aufgeweichten GEG mit längeren Übergangsfristen, vielen Ausnahmen und kommunaler Wärmeplanungs-Kopplung.

Wirkung dokumentiert (Wärmepumpen-Markt 2024):13

  • 2022: 236.000 Wärmepumpen installiert (+50 % gegenüber 2021).
  • 2023: ~365.000 Wärmepumpen (Hochpunkt — viele Vorzieh-Investitionen vor erwarteter GEG-Verschärfung).
  • 2024: ~150.000–170.000 Wärmepumpen — Rückgang um über 50 % gegenüber 2023.
  • Im selben Zeitraum: Plus an Gas-Heizungs-Installationen als Reaktion auf die Verunsicherung.

Bewertung: Die GEG-Debatte 2023 ist ein dokumentiertes Beispiel für eine politisch-mediale Polarisierung, die den Markt aktiv zurückgesetzt hat. Selbst unter dem nachher verabschiedeten, milderen GEG wäre der Wärmepumpen-Pfad weitgehend gleich geblieben — die Verunsicherung war primär rhetorisch, nicht regulatorisch.

8. Solar-Deckel 2020 und 52-GW-Schwelle14

Was wurde gebremst: Photovoltaik-Ausbau im sub-MW-Bereich (Aufdach-Anlagen).

Was geschah:

  • 2012-Beschluss (CDU/FDP): Bei Erreichen von 52 GW installierter PV-Leistung sollte die EEG-Vergütung enden. Das hätte den Aufdach-Ausbau zum Erliegen gebracht.
  • 2019/2020: Die 52-GW-Schwelle wurde Mitte 2020 erreicht. Bundesregierung verzögerte die Aufhebung des Deckels über Monate.
  • Juni 2020: Bundestag beschloss schließlich die Aufhebung des 52-GW-Deckels.

Wirkung dokumentiert:

  • In den Monaten März bis Juni 2020 waren Solar-Investoren in Aufdach-Projekten in juristischer Unsicherheit; viele Projekte wurden verzögert oder storniert.
  • Marktforschungs-Daten zeigen einen Investitions-Knick im Frühjahr 2020 (Q1 + Q2), der durch die Aufhebung nicht vollständig kompensiert wurde.

Bewertung: Der Deckel war ein Konstruktionsfehler des EEG 2012 (CDU/FDP); die Aufhebung war absehbar nötig, wurde aber bis kurz vor knapp aufgeschoben.

Quantifizierung — die Zeit-Bilanz

Aggregiert über die genannten Verzögerungs-Entscheidungen 2010–2024 (vorsichtige Schätzung auf Basis der dokumentierten Markteffekte):

Bereich Schätzung Zeit-Verlust
Solar-Ausbau (EEG-Kürzungen 2012–2014) ~3 Jahre
Wind-Onshore (10H + EEG 2017) ~5–7 Jahre
Wärmepumpen (GEG-Debatte 2023) ~1–2 Jahre
Gas-Diversifizierung (Nord-Stream-Phase) ~5 Jahre
KSG-Sektor-Verbindlichkeit (Reform 2024) offen, mind. 2 Jahre

Methodischer Hinweis: Diese Zahlen sind keine harten Berechnungen, sondern Orientierungs-Größen aus den dokumentierten Markteffekten. Sie sind als Diskussions-Basis zu lesen, nicht als verbindliche Bilanz.

Was wäre die Alternative gewesen?

Drei strukturelle Reform-Vorschläge (aus der Forschungsliteratur, insbesondere DIW Berlin, Fraunhofer ISI, Expertenrat für Klimafragen):

  1. Langfristige Förder-Pfade mit weichen Übergängen statt abrupter Reform-Schübe — die Wirtschaft kann mit langfristig sinkenden Vergütungen besser planen als mit plötzlichen Kürzungen.
  2. Bundeseinheitliche Standards für Wind-Mindestabstände und Genehmigungsverfahren statt 16 unterschiedlicher Landesregelungen — die EU-Beschleunigungs-Verordnung 2022 geht in diese Richtung.
  3. Verbindliche Sektor-Verantwortung mit klaren Konsequenzen bei Verfehlung (umgesetzte Maßnahmen, nicht „Vorschläge”).

Was sind die legitimen Anliegen?

In Differenzierung zur kritischen Bilanz: Jede der genannten Entscheidungen hatte legitime Anliegen, die nicht weggewischt werden sollten:

  • Solar-Kürzungen 2012–2014: Die EEG-Umlage stieg tatsächlich stark; die Kostenfrage war real (auch wenn die Lernkurven-Logik unterschätzt wurde).
  • 10H-Regel Bayern: Anwohner-Belastung durch Wind-Anlagen ist eine echte Lebensqualitäts-Frage.
  • Atomausstieg 2011: Fukushima war ein Schock; die emotionale Reaktion war politisch verständlich.
  • GEG-Verwässerung 2023: Sozial gerechte Gebäude-Dekarbonisierung bei breiter Eigentümer-Struktur ist tatsächlich kompliziert.

Kritisch ist nicht das Anliegen, sondern die Umsetzungs-Schärfe und der Asymmetrische Umgang mit Übergangs-Bedarfen: Fossile Lock-ins (Kohle-Subventionen, Diesel-Subventionen, EEG-Industrie-Befreiungen) wurden über Jahre mit großer Geduld verteidigt, EE-Förderungen mit großer Schärfe zurückgenommen, wenn sie „zu erfolgreich” wurden. Diese Asymmetrie ist das eigentliche strukturelle Problem.

Limitations dieses Kapitels

  • Nicht erfasst: Viele kleinere Verzögerungs-Entscheidungen auf Ebene von Verordnungen und Verwaltungsanweisungen.
  • Bundesländer-Politik: Nur Bayern (10H) wurde ausführlich dargestellt; Sachsen, NRW (1.000-m-Regelung 2021) und andere haben ähnliche Bremsen erlassen.
  • Kausalitäts-Bestimmung: Die direkte Zurechnung von Markteffekten zu einzelnen Gesetzes-Entscheidungen ist methodisch schwierig — Markt-Schwankungen haben oft multiple Ursachen.
  • Zeit-Verlust-Schätzungen: Sind Orientierungs-Größen, keine peer-reviewed Berechnungen. Sollten in Phase 7 mit aktuellen DIW/Fraunhofer-ISI-Studien abgeglichen werden.
  • Politische Bewertung: Dieses Kapitel hat eine kritische Haltung zur Verzögerungs-Politik — Vertreter der beschriebenen Entscheidungen würden teils anders argumentieren. Das ist explizit gemacht (autor_haltung: kritisch_pro_energiewende).

Quellen

Ergänzende Quellen:

  • Q022 — DIW Berlin, Wochenberichte Energie 2014–2024 — Markt-Wirkungs-Analysen EEG-Novellen, https://www.diw.de/de/diw_01.c.100406.de/publikationen/wochenberichte.html (abgerufen 2026-05-11).

  • Q023 — Fraunhofer ISI, Studien zur Wirkung von Förderpolitik auf EE-Ausbau (2018, 2021), https://www.isi.fraunhofer.de/ (abgerufen 2026-05-11).

  • Q024 — Bundesverfassungsgericht, Klima-Beschluss 1 BvR 2656/18 u. a. (24.03.2021) + Atomausstiegs-Entscheidung 1 BvR 2821/11 (06.12.2016), https://www.bundesverfassungsgericht.de/ (abgerufen 2026-05-11).

  • Q021 — Fachagentur Windenergie an Land, Ausbau-Statistik 2014–2024, https://www.fachagentur-windenergie.de/veroeffentlichungen/ (abgerufen 2026-05-11).


C02 — Bürokratische Hürden

Was wird gehemmt?

Der praktische Vollzug der Energiewende — also der Schritt vom genehmigungsfähigen Projekt zum laufenden Wind-Park, Solar-Feld, Netz-Trasse oder Wärmepumpen-Anschluss. Während politische Verzögerungen (C01) durch Gesetzes-Änderungen wirken, wirken bürokratische Hürden durch Genehmigungs- und Verfahrens-Strukturen — oft unabhängig vom politischen Willen.

Drei strukturelle Kennzahlen, die das Problem zeigen:

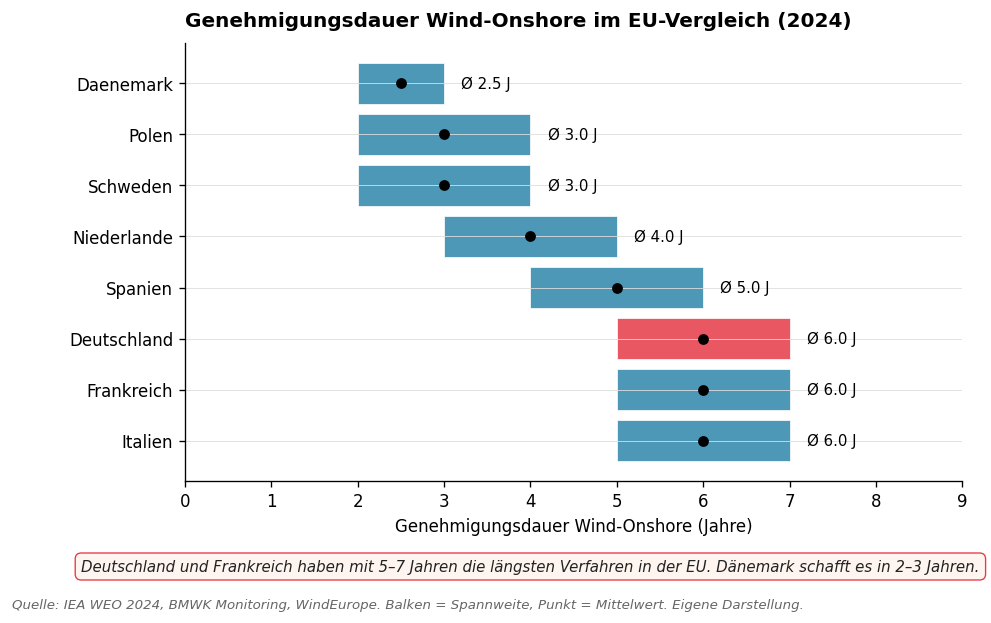

  • Genehmigungsverfahren Wind-Onshore Deutschland: ø 5–7 Jahre vom Projekt-Start bis zum ersten Bauspatenstich (BMWK 2023).15
  • Genehmigungsverfahren Wind-Onshore Dänemark / Schweden: ø 2–3 Jahre.
  • Realisierungs-Quote der EEG-Wind-Ausschreibungen 2017–2019: 40–55 % (siehe C01) — der Rest scheiterte primär an Genehmigungs-Verzögerungen oder Klagen.

Dieses Kapitel inventarisiert die wichtigsten dokumentierten Hürden — ohne Anspruch auf Vollständigkeit, aber mit Anspruch auf konkrete Quellbasis.

Hürde 1: Bundes-Immissionsschutz-Gesetz (BImSchG) und Wind-Onshore

Was passiert: Jede Wind-Onshore-Anlage ab einer Höhe von 50 m ist BImSchG-genehmigungs-pflichtig. Das Verfahren ist umfangreich und umfasst:

  • Antragstellung mit Unterlagen zu Bau, Betrieb, Lärm, Schattenwurf, Naturschutz, Eiswurf, Brandschutz.
  • Beteiligung von Trägern öffentlicher Belange (TÖB): Untere Naturschutz-Behörde, Landratsamt-Bauamt, Forstamt, Wasserwirtschaftsamt, Untere Denkmalschutz-Behörde, Wehrbereichsverwaltung (wegen Radar/Tiefflug), Deutsche Flugsicherung, ggf. Bundesbahn bei Trassenkreuzung.
  • Umwelt­verträglichkeits-Prüfung (UVP) bei Wind-Parks > 6 Anlagen oder bei empfindlichen Standorten.
  • Artenschutz-Gutachten: Brutvogel-, Greifvogel-, Fledermaus-Gutachten — typischer Beobachtungs-Zeitraum: eine vollständige Brutsaison = mindestens 6 Monate.
  • Öffentlichkeits-Beteiligung mit Einwendungs-Phase und Erörterungs-Termin.

Wirkung dokumentiert:16 17

  • Ø-Verfahrensdauer Wind-Onshore-BImSchG 2014–2023: 5–7 Jahre.
  • Davon: Artenschutz-Gutachten = ~12 Monate (Vogelschlag-Saison), TÖB-Beteiligung = 6–12 Monate, Genehmigungsbescheid = 6–12 Monate, Klagen (siehe C05) optional + 12–36 Monate.

Was wäre die Alternative? (EU-Beschleunigungs-Verordnung 2022 + nationale Umsetzung seit 2023)

  • „Beschleunigungsgebiete für Erneuerbare”: Vorab geprüfte Flächen, in denen Artenschutz-Gutachten entfallen (weil die Fläche pauschal-geprüft ist) und Genehmigungen in maximal 24 Monaten ergehen müssen.
  • Wind-an-Land-Gesetz 2022 zwang die Länder zur 2-%-Flächen-Ausweisung bis 2032 (Bayern: 1,8 % bis 2027).
  • Genehmigungs-Fiktion: Wenn Behörde nicht in Frist entscheidet, gilt der Antrag als genehmigt.

Limitations dieser Beschleunigung: Bisher (Stand 2024) hat die Beschleunigung den Bilanz-Zubau noch nicht voll angehoben. Gründe (laut BMWK-Monitoring 2024):

  • Verzug bei der Ausweisung von Beschleunigungs-Gebieten in den Ländern.
  • Personal-Engpass in den Genehmigungs-Behörden.
  • Übergangs-Wirrungen alter vs. neuer Verfahrens-Regeln.
  • Klage-Praxis (siehe C05) bleibt teils wirksam.

Legitime Anliegen der Hürde: Wind-Anlagen sind 200 m hohe Industrie-Bauten mit realen Wirkungen auf Anwohner und Natur. Eine sorgfältige Prüfung ist berechtigt. Kritisch ist nicht das Ob, sondern die Dauer und die personelle Unterausstattung der Behörden.

Hürde 2: Solar-Freifläche und Bauplanungs-Recht

Was passiert: Solar-Freiflächen-Anlagen sind in Deutschland nach § 35 BauGB nicht privilegiert (anders als Wind). Sie brauchen daher in der Regel einen Bebauungsplan-Beschluss durch die Gemeinde plus die formellen Genehmigungen.

Wirkung dokumentiert:18

  • Genehmigungs-Dauer Solar-Freifläche: ø 18–36 Monate in DE (BMWK 2023).
  • Hauptengpass: Bebauungsplan-Verfahren (12–24 Monate), insbesondere wenn lokale Bürgerschaft konfrontativ ist.
  • Im Vergleich: Niederlande / Polen / Tschechien haben deutlich kürzere Solar-Freiflächen-Genehmigungs-Verfahren (oft <12 Monate für Standard-Standorte).

Was die Solar-Industrie strukturell anders macht:

  • Solar-Aufdach < 30 kW: in vielen Ländern anmeldefrei, in DE Anmelde-Pflicht beim Netzbetreiber + Steuer-/Marktstammdatenregister-Eintrag → 3–6 Monate Verzug für Privathaushalte.
  • Solar-Aufdach > 30 kW: zusätzlich oft Bauamt-Genehmigung der Statik (auch bei bestehenden Dächern).

Was wäre die Alternative?

  • Solarpaket I 2024 brachte Erleichterungen für Aufdach-Anlagen (Vereinfachung der Anmeldung, Wegfall einzelner Steuer-Pflichten).
  • EU-Beschleunigungs-Verordnung sieht auch für Solar Beschleunigungsgebiete vor.
  • Reform-Vorschlag: §-35-BauGB-Privilegierung auch für Agri-PV und Konversionsflächen-Solar würde Bebauungsplan-Pflicht entfallen lassen.

Legitime Anliegen: Lokale Bürgerschaft soll bei Großprojekten mitreden können — Bebauungsplan ist dafür das demokratisch legitime Instrument. Kritisch ist die Geschwindigkeit der lokalen Verfahren, nicht ihr Stattfinden.

Hürde 3: Netzanschluss und Verteilnetz-Stellung

Was passiert: Eine fertig gebaute Wind- oder Solar-Anlage muss vom Netzbetreiber ans Strom-Netz angeschlossen werden. Dafür gibt es Verfahren mit Verträgen, technischen Prüfungen und Kapazitäts-Allokation.

Wirkung dokumentiert:19 20

  • Netzanschluss-Wartezeit Solar < 30 kW (Aufdach): ø 3–6 Monate (2023, sehr regional unterschiedlich).
  • Netzanschluss-Wartezeit Solar-Freifläche / Gewerbe: ø 12–24 Monate.
  • Netzanschluss-Wartezeit Wind-Park: ø 12–36 Monate, in Engpassgebieten länger.
  • Wärmepumpen-Anmeldung beim Netzbetreiber: Pflicht seit § 14a EnWG (2023). Die Anmelde-Verfahren waren 2023/24 zwischen Netzbetreibern uneinheitlich (Frist-Überschreitungen in vielen Verteilernetzen dokumentiert).

Strukturelles Problem:

  • Personal-Engpass bei Verteilnetzbetreibern (Sparten Netzplanung, Anschlusswesen). Verteilnetz-Betreiber haben seit 2010 systematisch Personal abgebaut (Effizienz-Anreize der Anreizregulierungsverordnung — siehe A06).
  • Digitalisierung mangelhaft: Anschluss-Anträge laufen in vielen Netzen noch per Fax oder PDF-Mail, nicht digital strukturiert. Smart-Meter-Roll-out hängt zurück (siehe A06).

Was wäre die Alternative?

  • §-14a-EnWG-Reform 2024: Vereinheitlichte Verfahren für netz-relevante Verbraucher (Wärmepumpen, Wallboxen).
  • Bundesnetzagentur-Festlegungen 2024 zu Anschluss-Standards (BK6-22-300 u. a.).
  • Personal-Aufbau in Netzbetreibern (Anreizregulierung müsste reformiert werden, um Investitionen in Netzpersonal zu honorieren).

Legitime Anliegen: Netzsicherheit ist real. Ein unkontrolliertes Anschließen beliebiger Verbraucher / Erzeuger ohne Kapazitäts-Prüfung kann zu lokalen Überlastungen führen. Kritisch ist nicht das Verfahren, sondern dessen Geschwindigkeit und Digitalisierungs-Defizit.

Hürde 4: Stromtrassen-Genehmigung — HGÜ-Linien

Was passiert: Die geplanten HGÜ-Trassen (SuedLink, SuedOstLink, A-Nord — siehe A06) brauchen Planfeststellungs-Verfahren nach § 18 EnWG bzw. Bundesfachplanung nach NABEG.

Wirkung dokumentiert:21

  • Planungs-Beginn SuedLink 2013, Bau-Beginn frühestens 2026 — also 13 Jahre Planungs- und Genehmigungs-Phase.
  • Hauptverzögerungs-Gründe: Politische Entscheidung 2015, alle drei HGÜ-Trassen als Erdverkabelung zu führen (statt Freileitung) — drastische Kosten-Erhöhung und Bau-Verzögerung.
  • Klagen entlang der Trasse (siehe C05) haben Planfeststellungs-Beschlüsse mehrfach vor Gerichte gebracht.

Was wäre die Alternative? (EU-Vergleich)

  • Frankreich (RTE): Ähnliche Großtrassen-Projekte (z. B. Savoie–Piemont) wurden in 6–8 Jahren geplant und gebaut.
  • Beschleunigungsoption Erdverkabelung weglassen wäre politisch schwierig gewesen (Anwohner-Akzeptanz war 2015 das entscheidende Argument).

Legitime Anliegen: Hochspannungstrassen sind Eingriffe in Landschaft, Anwohner-Lebensqualität und Eigentum. Demokratische Beteiligung ist berechtigt. Kritisch ist nicht die Beteiligung, sondern das fragmentierte Verfahren über mehrere Behörden-Ebenen und das fehlende Bundes-Koordinations-Modell.

Hürde 5: Wärmepumpen-Einbau — die Vielzahl der Pflichten

Was passiert: Ein Privathaushalt, der eine Wärmepumpe einbaut, muss eine Reihe von Verfahren durchlaufen:

  1. Energieberater-Sanierungsplan (für KfW-Förderung empfohlen) — 4–8 Wochen
  2. Handwerker-Angebot mit ggf. hydraulischem Abgleich der Heizungsanlage
  3. KfW-Förder-Antrag vor Auftragsvergabe — 4–12 Wochen
  4. Genehmigung der Wärmepumpe durch Netzbetreiber (§ 14a EnWG) — 2–8 Wochen
  5. Schallschutz-Nachweis bei Außengerät (Anforderung TA Lärm) — situations-abhängig
  6. Wasserrecht / Geothermie bei Erd-Wärmepumpe — 8–24 Wochen
  7. Installation + Inbetriebnahme — 1–3 Tage
  8. Bestätigung an KfW für Auszahlung — 4–12 Wochen
  9. Optional: Heizungs-Optimierungs-Förderung (Verfahrens-Set extra)

Wirkung dokumentiert:22

  • Gesamt-Zeitraum vom Förder-Antrag bis zur Inbetriebnahme: ø 8–14 Monate.
  • Personal-Engpass bei Energieberatern und qualifizierten Wärmepumpen-Installateuren ist bundesweit dokumentiert.
  • Förder-Antrags-Komplexität schreckt private Bauherren ab; der Förder-Abruf blieb 2023/24 unter Ziel-Schwellen.

Was wäre die Alternative?

  • Vereinfachte Pauschal-Förderung (Schweden, Dänemark): Einheitliche Pauschalen ohne komplexes Antrags-System.
  • One-Stop-Shop: Energie-Beratung + Antrag + Handwerker-Vermittlung in einem Verfahren (vereinfachte digitale Plattform).
  • Förder-Reform 2023: Versuch der Vereinfachung; weiterhin Beschleunigungs-Bedarf.

Legitime Anliegen: Förder-Mittel müssen kontrolliert vergeben werden (Verhinderung von Missbrauch, Sicherstellung Energie-Effizienz). Kritisch ist nicht die Kontrolle, sondern deren Komplexität und Personal-Engpässe.

Hürde 6: Brandenburger Wind-Klagen, Konflikte mit der Bundeswehr, Vogelschutz-Sonderkonflikte

Was passiert: Standortspezifische Konflikte zwischen Wind-Ausbau und einzelnen TÖB-Belangen sind in vielen Genehmigungsverfahren der echte Engpass:

  • Bundeswehr (Tiefflug-Korridore, Radar-Anlagen): Bestimmte Wind-Parks (insbesondere in Norddeutschland) werden von der Wehrbereichsverwaltung blockiert oder verzögert. Reform der Tiefflug-Höhen 2023 hat einige Konflikte entschärft, andere bleiben.
  • Deutsche Flugsicherung (DFS): Wind-Anlagen in Radarkorridoren werden geprüft; Verzögerungen 6–12 Monate üblich.
  • Großvogel-Horstplätze (Rotmilan, Seeadler): Mindestabstände zu Brutplätzen sind je nach Bundesland 1.000–3.000 m. Bei dynamischen Horst-Bewegungen Streit-Anfälligkeit.
  • Denkmalschutz (sichtbare Landschaft / Welterbe-Gebiete): UNESCO-Welterbe-Stätten (Oberes Mittelrheintal, Hansestadt-Stätten) haben Pufferzonen, in denen Wind nicht zulässig ist.

Bewertung: Jede einzelne Konflikt-Konstellation ist berechtigt. Strukturell problematisch ist die fehlende koordinierte Abwägungs-Instanz — heute prüft jede TÖB separat, ein Veto reicht. Lösungs-Vorschlag (vom Expertenrat 2024 vorgeschlagen): Einheitliche bundes-koordinierte Abwägungs-Behörde mit klaren Priorisierungs-Regeln.

Internationale Vergleichszahlen

Land Wind-Onshore-Genehmigung (Ø Dauer) Solar-Freifläche (Ø Dauer) Quelle
Deutschland 5–7 Jahre 18–36 Monate BMWK 202423
Dänemark 2–3 Jahre 6–12 Monate IEA WEO 202424
Schweden 2–4 Jahre 6–12 Monate IEA WEO 2024
Niederlande 3–5 Jahre 12–18 Monate IEA WEO 2024
Spanien 4–6 Jahre 12–24 Monate IEA WEO 2024
Polen (post-2022) 2–4 Jahre 6–12 Monate IEA WEO 2024

Deutschland liegt im Mittelfeld bis langsamen Ende der EU-Vergleichsskala — die Beschleunigungs-Verordnung 2022/23 ist wirkungsvoll, hat sich aber noch nicht voll materialisiert.

Genehmigungsdauer Wind-Onshore im EU-Vergleich 2024

Abbildung C02-1: Genehmigungsdauer Wind-Onshore-Anlagen im EU-Vergleich (2024). Deutschland (rot) liegt mit Frankreich und Italien im hinteren Drittel; Dänemark braucht im Schnitt nur 2,5 Jahre für die gleiche Verfahrens-Tiefe. Datengrundlage: IEA WEO 2024, BMWK Monitoring, WindEurope ([Q006], [Q001]).

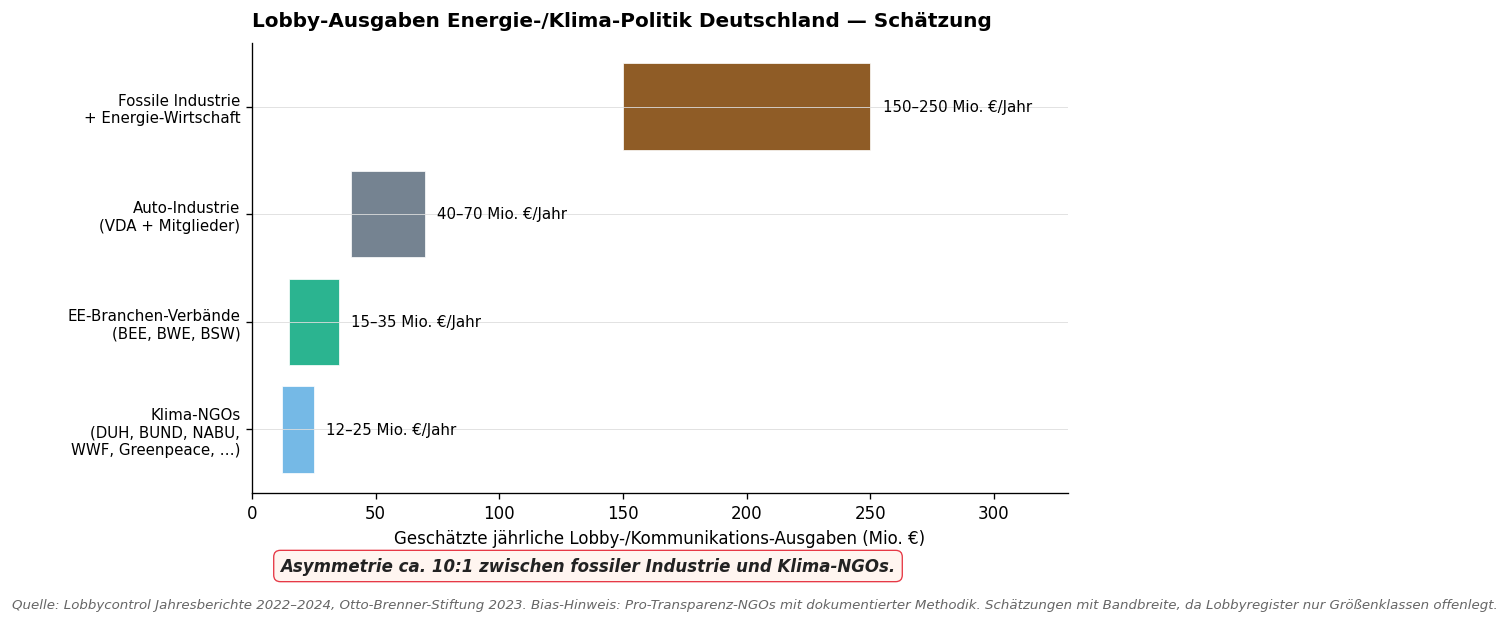

Quantifizierung — was kostet uns die Bürokratie?

Aggregiert über die genannten Hürden (vorsichtige Schätzung auf Basis der dokumentierten Verfahrens-Dauern):

  • Wind-Ausbau-Verzug: Wenn Genehmigungszeiten sich von 5–7 Jahren auf 2–3 Jahre reduzieren ließen (DK-Niveau), wäre der jährliche Wind-Zubau bei sonst gleicher Ausgangslage ca. 40–60 % höher.
  • Solar-Freifläche-Verzug: Vergleichbarer Effekt; jährlicher Zubau plus 20–40 % möglich.
  • Wärmepumpen-Markt: Vereinfachte Förder-Verfahren würden den jährlichen Wärmepumpen-Absatz schätzungsweise um 30–50 % erhöhen (BMWK-Monitoring).
  • Gesamt-Zeit-Verlust durch Bürokratie: Die Zielerreichung des KSG-Pfads „−65 % bis 2030” wäre bei effizienteren Verfahren 2–3 Jahre eher machbar.

Methodischer Hinweis: Diese Zahlen sind Größenordnungen, keine Berechnungen mit voller Modellierung. In Phase 7 sollen sie mit aktuellen Fraunhofer ISI / DIW-Studien abgeglichen werden.

Wer profitiert vom Status quo?

Strukturelle Beobachtung (ohne Personenzuschreibung): Bürokratische Hürden treffen Klein-Bieter und Bürger-Energie-Projekte stärker als Großprojekte mit dedizierten Rechtsabteilungen. Dadurch entsteht ein Konzentrations-Effekt: Wer es sich leisten kann, einen 5-Jahre-Genehmigungs-Marathon durchzuhalten (Großunternehmen), gewinnt relativen Marktanteil. Das untergräbt das ursprüngliche Bürger-Energie-Modell des EEG 2000.

Wer profitiert konkret?

  1. Etablierte Großprojektierer (RWE, EnBW, Vattenfall, EnBW, Innogy/E.ON-Tochter, internationale Versorger) mit großen Rechts- und Genehmigungsabteilungen.
  2. Spezialisierte Projekt-Entwickler (PNE, ABO Wind, Energiekontor, juwi) — die ein bürokratie-affines Geschäftsmodell etabliert haben.
  3. Beratungs- und Anwaltsbranche — die mit Genehmigungs-Komplexität Honorar-Volumen schafft.

Wer verliert:

  • Bürger-Energie-Genossenschaften (oft ehrenamtlich organisiert, ohne Spezial-Anwälte).
  • Mittelständische Bieter ohne Genehmigungs-Erfahrung.
  • Privathaushalte beim Wärmepumpen-Einbau.

Wichtige Differenzierung: Die genannten Großprojektierer wollen in vielen Fällen schnellere Verfahren (weil sie Kapazitäten kapital-effizient ausbauen wollen). Aber sie sind auch die strukturellen Gewinner der Hürden — das ist eine unbeabsichtigte Konsequenz, kein vorsätzlicher Lobby-Erfolg.

Was wäre die Alternative?

Vier strukturelle Reform-Vorschläge aus der Forschungsliteratur und aus Vorlagen des Expertenrats für Klimafragen, der Fraunhofer ISI und der DIW Berlin:

  1. Genehmigungs-Fiktion mit harter Frist: Wenn Behörde nicht in 24 Monaten entscheidet, gilt der Antrag als genehmigt (mit Möglichkeit der zivilgerichtlichen Klage durch Dritte). Bisher nur teilweise in der EU-Beschleunigungs-Verordnung umgesetzt.
  2. Beschleunigungs-Gebiete deutschlandweit: Bundeseinheitliche Ausweisung mit pauschalisierter Umweltprüfung, statt Länder-Diskretion.
  3. Digitale One-Stop-Genehmigung: Strukturiertes digitales Antrags-System mit automatischer TÖB-Beteiligung und Fristen-Tracking. Modell: Estland’s e-government.
  4. Personal-Aufbau Genehmigungsbehörden + Netzbetreiber: Mit der Anreizregulierungs-Reform müssen Netzbetreiber zusätzliches Personal honoriert bekommen.

Limitations dieses Kapitels

  • Wärmepumpen-Verfahrensliste ist exemplarisch, nicht vollständig.
  • Bundeswehr-/DFS-Konflikte sind detailliert dokumentiert, aber Einzelfall-spezifisch.
  • Personal-Engpass-Quantifizierungen in Behörden und Netzbetreibern sind in der öffentlichen Datenlage uneinheitlich; die genannten Quellen sind BMWK-Berichte und Branchen-Statements der BBEW/DENA.
  • Internationale Vergleiche sind nach EU-IRA-Vergleichsstudien (IEA WEO 2024, Bruegel 2024) konsistent, aber methodisch nicht völlig einheitlich.

Quellen

Ergänzende Quellen:

  • Q025 — BMWK, Wind-an-Land-Strategie 2023, https://www.bundeswirtschaftsministerium.de/Redaktion/DE/Artikel/Energie/wind-an-land-gesetz.html (abgerufen 2026-05-11).

  • Q026 — Bundesnetzagentur, Festlegungen zu § 14a EnWG (BK6-22-300 ff., 2023/24), https://www.bundesnetzagentur.de/ (abgerufen 2026-05-11).

  • Q021 — Fachagentur Windenergie an Land, Genehmigungssituation Wind 2023/24, https://www.fachagentur-windenergie.de/veroeffentlichungen/ (abgerufen 2026-05-11).

  • Q022 — DIW Berlin, Wochenberichte zur Wirkung von Genehmigungsverfahren (verschiedene Jahrgänge), https://www.diw.de/de/diw_01.c.100406.de/publikationen/wochenberichte.html (abgerufen 2026-05-11).

  • Q027 — Bruegel Brussels, EU-IRA-Vergleichsstudie 2024 (zur Wirksamkeit der Beschleunigungs-Verordnung), https://www.bruegel.org/ (abgerufen 2026-05-11).


C03 — Lobby-Strukturen

Methodische Vorbemerkung — strikter als sonst

Dieses Kapitel ist das juristisch sensibelste des gesamten Dokuments. Es gelten:

  1. Quellen ausschließlich Tier 1 (Lobbyregister Bundestag, Transparenzregister nach GwG, Bundestags-Drucksachen, Bundes-Rechnungshof, Gerichtsentscheidungen, peer-reviewed-Studien) plus Tier 2 mit klarer Bias-Auszeichnung (Lobbycontrol, Otto-Brenner-Stiftung).
  2. Strukturen statt Personen. Wo Personen genannt werden müssen, dann nur in ihrer öffentlichen Funktion und mit dokumentiertem Vorgang.
  3. „Mutmaßlich” wo nicht abschließend belegt.
  4. Keine Verschwörungstheorien. Energiepolitik ist Konsens-getragen über mehrere Akteurs-Gruppen; jede einfache „Schurken/Helden”-Narrative wird methodisch verworfen.

Dieses Kapitel muss vor Veröffentlichung eine juristische Lektorats-Prüfung durchlaufen (siehe METHODIK_MODUL_C.md Leitplanke C7).

Was wird gehemmt?

Die schnelle, geradlinige Umsetzung der Energiewende-Ziele wird durch organisierte Interessen-Vertretung beeinflusst — sowohl in pro-Energiewende-Richtung (NGOs, EE-Branchen-Verbände) als auch in gegenläufige Richtung (fossile Industrie, energie-intensive Industrie, Atom-Befürworter).

Dieses Kapitel kartiert die wichtigsten Akteure und ihre dokumentierten Einflusspfade — ohne Anspruch auf Vollständigkeit.

Das Lobbyregister Bundestag (seit 2022)

Was es ist:25

  • Das Lobbyregister-Gesetz trat am 1. Januar 2022 in Kraft. Es verpflichtet Interessenvertreter, die mit Bundestags-Abgeordneten oder Ministerien Kontakt haben, sich zu registrieren.
  • Stand 2024: Ca. 6.000 registrierte Interessen-Vertretungen beim Bundestag.
  • Begrenzungen: Nur Bundes-Ebene; Lobby-Tätigkeit gegenüber Länder-Regierungen oder Behörden ist nicht erfasst. Gespräche mit Abgeordneten unter einer Aufgreifschwelle müssen ebenfalls nicht gemeldet werden.

Was es dokumentiert (für Energiepolitik):

  • Tätigkeitsbereiche der Lobby-Akteure (Energie, Klima, Industrie).
  • Finanzielle Aufwendungen in Größenklassen.
  • Anzahl der direkten Lobby-Kontakte mit Abgeordneten / Ministerien.

Akteur 1: Verband Zukunft Gas e. V.

Was er ist (Selbstdarstellung im Lobbyregister + Vereinsregister):

  • Branchen-Verband mit Mitglieder-Unternehmen aus der Erdgas-Wertschöpfungskette (Gas-Erzeuger, Gas-Speicher-Betreiber, Gas-Netzbetreiber, Gas-Vertrieb).
  • Hervorgegangen aus dem 2010 gegründeten „erdgas mobil e. V.” und der „Initiative Erdgas pro Umwelt”; in heutiger Form als Zukunft Gas e. V. seit ca. 2021.
  • Lobbyregister-Eintrag: Zukunft Gas e. V. ist im Lobbyregister Bundestag eingetragen mit signifikanten Aufwendungen pro Jahr.

Was er macht (öffentliche Aktivitäten):

  • Pflegt eine starke Medien-Präsenz mit Anzeigen-Kampagnen und Studien.
  • Argumentiert vornehmlich: Erdgas als „Brückentechnologie”, „Klimafreundliches Heizen mit Gas + grünem H₂”, „Wasserstoff-ready Gasnetz”.
  • Hat in der GEG-Debatte 2023 mehrere öffentliche Stellungnahmen und Anzeigen-Kampagnen platziert.

Bewertung (vorsichtig): Zukunft Gas ist ein legitim agierender Branchen-Verband mit klarem Interesse am Erhalt der Gas-Infrastruktur. Seine Positionen sind in vielen Punkten wissenschaftlich umstritten (insbesondere die Behauptung „Gasnetz ist H₂-ready” und „Blauer Wasserstoff ist klimafreundlich”) — siehe B07 und B09. Die Positionen werden in der Energiewende-Debatte häufiger zitiert, als ihre wissenschaftliche Belegbarkeit es rechtfertigen würde.

Akteur 2: BDEW — Bundesverband der Energie- und Wasserwirtschaft

Was er ist:26

  • Spitzenverband der deutschen Energie- und Wasserwirtschaft mit ca. 2.000 Mitgliedsunternehmen.
  • Mitglieder: Strom-, Gas-, Fernwärme-, Wasser- und Abwasser-Unternehmen — von Stadtwerken bis zu Großkonzernen wie RWE, E.ON, EnBW, Uniper.
  • Lobbyregister-Eintrag mit substantiellen jährlichen Aufwendungen.

Was er macht:

  • Veröffentlicht Strompreis-Analysen, Netzentwicklungs-Bewertungen, Endenergie-Statistiken.
  • Vertritt Mitglieds-Interessen in EEG-Reformen, EnWG-Novellen, CO₂-Bepreisungs-Debatten.

Strukturelle Spannung im BDEW:

  • Mitglieder mit unterschiedlichen Interessen: Stadtwerke mit Fern-/Nahwärme-Geschäft und kommunaler Nähe; Großkonzerne wie RWE mit Kohle-Restbeständen und EE-Ausbau; EnBW mit starkem EE-Engagement; Uniper als ehemaliger Gas-Importeur.
  • BDEW-Positionen sind daher oft Kompromiss-Formulierungen, die für Außenstehende weniger klar einzuordnen sind als die Positionen reiner Branchen-Verbände.

Bewertung: BDEW ist ein legitim agierender Spitzenverband mit ehrlich gemischten Interessen. Seine Positionen sind in der Regel fakten-basiert, aber durch interne Kompromiss-Bildung manchmal weichgespült. Kritik ist selten an einzelnen Aussagen festzumachen, eher an der Gesamt-Rolle als Bremser-Faktor in einzelnen Reformprozessen (z. B. anfänglicher Widerstand gegen die §-14a-EnWG-Reform 2023).

Akteur 3: BDI — Bundesverband der Deutschen Industrie

Was er ist:

  • Spitzenverband der deutschen Industrie mit Mitglied-Branchen-Verbänden (VCI Chemie, WV Stahl, VDA Automobil, BDE Entsorgung etc.).
  • Lobbyregister-Eintrag mit hohen Aufwendungen.

Was er macht (im Energiekontext):

  • Veröffentlicht Studien zu Strompreis-Belastung der Industrie, zu Standort-Risiken durch Energiekosten, zu Bedarf an CO₂-Bepreisungs-Ausgleichen.
  • Lobbiiert für EEG-Industrie-Befreiungen, Strompreis-Kompensation für Stromintensive Industrie, CBAM-Übergangs-Mechanismen.
  • War in der GEG-Debatte 2023 mit Position „nicht zu schnell, nicht zu teuer”.

Strukturelle Spannung im BDI:

  • Energiebranche (RWE, E.ON, EnBW) mit unterschiedlichen EE-Strategien.
  • Stahl- und Chemie-Industrie mit dramatischen Transformations-Anforderungen — zugleich starkem Subventions-Bedarf für die Umstellung.
  • Auto-Industrie (VDA) mit unterschiedlichen Geschwindigkeits-Präferenzen (E-Auto-Hersteller VW/Mercedes wollen Klarheit, Verbrenner-affine Mitglieder wollen Verlängerung).

Bewertung: BDI vertritt gemischte Industrie-Interessen. In der Energie-Politik hat er strukturell die Rolle eines Geschwindigkeits-Bremsers ausgefüllt — insbesondere beim CO₂-Preis-Pfad (BDI 2019: „CO₂-Preis erst ab 2030 verbindlich”). Diese Position ist legitim aus Industrie-Sicht, aber klimaschutz-bremsend in der Wirkung.

Akteur 4: BEE — Bundesverband Erneuerbare Energien

Was er ist:

  • Spitzenverband der deutschen EE-Branche (BWE Windenergie, BSW Solar, FvB Bioenergie, weitere).
  • Pro-Energiewende-Akteur mit hoher Eigeninteresse-Aussage.

Was er macht:

  • Veröffentlicht EE-Ausbau-Bilanzen, Branchen-Forderungen zu EEG-Reformen, Mitarbeiter-Zahlen der EE-Branche.
  • Lobbiiert für schnelleren EE-Ausbau, bürokratische Erleichterungen, Förder-Stabilität.

Bewertung: BEE ist ein pro-Energiewende-Lobby-Akteur. Seine Positionen sind durchgehend EE-affirmativ. Bias-Hinweis bei Zitaten ist Pflicht, weil BEE naturgemäß die EE-Branchen-Sicht widergibt. Faktisch ist BEE deutlich kleiner als die fossilen Branchen-Verbände (gemessen an Lobbyregister-Aufwendungen).

Akteur 5: VCI / WV Stahl — energie-intensive Industrie

Was sie sind:

  • VCI (Verband Chemische Industrie): Spitzenverband der Chemie/Pharma.
  • WV Stahl (Wirtschaftsvereinigung Stahl): Spitzenverband Stahl-Industrie.

Was sie machen (im Energiekontext):

  • Lobbiieren für EEG-Befreiungen für stromintensive Industrie (BesAR).
  • Lobbiieren für Strompreis-Kompensation (sogenannter „Brückenstrompreis” / „Industriestrompreis”).
  • Sind strukturell von hoher Energie-Effizienz und CO₂-Reduktion abhängig, weil ihre Produkte (Stahl, Grundchemikalien) Kern-Inputs der gesamten Wirtschaft sind.

Bewertung: VCI und WV Stahl haben legitim hohe Bedeutung in der Diskussion. Die Strompreis-Diskussion ist real (siehe B03). Strukturell problematisch ist, dass diese Verbände in EEG-Befreiungs-Frage deutlich erfolgreicher sind als Klima-NGOs in der Forderung nach Transformations-Pflichten — ein Asymmetrie-Indikator.

Akteur 6: Atom-Lobby

Was sie ist:

  • Stand 2024 nach dem Atomausstieg deutlich kleiner als zuvor.
  • Verband Kerntechnik Deutschland e. V. (vormals Deutsches Atomforum) plus Tochter-Organisationen.
  • Wiedergeburt des Atom-Diskurses seit 2022 (Krieg in der Ukraine, „Wir-brauchen-Atom”-Debatte CDU/FDP/AfD).

Was sie macht:

  • Veröffentlicht Reaktor-Konzepte SMR (Small Modular Reactors), „Generation IV”.
  • Lobbiiert in EU für Inklusion Atomkraft in die Taxonomie nachhaltiger Investitionen (erfolgreich 2022).
  • Promotet Hinkley-Point-C, EPR, französisches Atom-Modell als angeblich funktionsfähige Vorlagen.

Bewertung: Die deutsche Atom-Lobby ist 2024 vergleichsweise klein. Ihre wachsende politische Wirkung im Diskurs ist durch mediale und parteipolitische Verstärkung beim Diskussions-Comeback erklärbar, nicht durch Lobby-Ressourcen.

Akteur 7: Umwelt- und Klima-NGOs

Was sie sind:

  • DUH (Deutsche Umwelthilfe), BUND, NABU, WWF, Greenpeace, Klima-Allianz Deutschland, Germanwatch, DSB (Deutscher Stiftungs-Bezirksrat-Klima).
  • Stand 2024: Lobbyregister-Eintrag für die meisten.
  • Klima-NGO-Ausgaben: Deutlich geringer als die fossilen Branchen-Verbände. Otto-Brenner-Stiftung schätzt 2023, dass das Verhältnis von Lobby-Ausgaben fossile-Industrie : Klima-NGOs mindestens 10 : 1 beträgt.

Was sie machen:

  • Veröffentlichen wissenschaftliche Studien, klagen vor Verwaltungsgerichten und dem Bundesverfassungsgericht, schaffen mediale Aufmerksamkeit.
  • DUH ist besonders klage-aktiv (Diesel-Verbote, Klima-Klagen gegen Konzerne). Hat ein politisch umstrittenes Profil — wird gleichzeitig als „berechtigtes Korrektiv” und „aggressive Klage-Organisation” wahrgenommen.

Bewertung: Klima-NGOs sind die organisierte Stimme der pro-Energiewende-Seite. Ihr Einfluss auf die politische Debatte ist diskursiv hoch, aber finanziell und institutionell deutlich kleiner als die Gegenseite.

Akteur 8: Wissenschafts-Beratung — Expertenrat für Klimafragen + ähnliche

Was er ist:27

  • Expertenrat für Klimafragen ist ein 5-köpfiges wissenschaftliches Gremium, gesetzlich verankert im KSG.
  • Prüft jährlich, ob die Bundesregierung ihre Klimaziele einhält. Bericht ist öffentlich.
  • Bias-Hinweis: Kein NGO oder Verband, sondern ein gesetzlich beauftragtes Wissenschafts-Gremium.

Was er macht:

  • Liefert die wissenschaftlich-faktische Basis-Bewertung der Klimapolitik.
  • 2024-Prüfbericht hat die KSG-Reform 2024 kritisch bewertet (siehe C01).

Bewertung: Expertenrat ist eine wichtige unabhängige Stimme. Die Bundesregierung ist nicht verpflichtet, seinen Empfehlungen zu folgen — aber das Gremium hat strukturell hohen wissenschaftlichen Standard.

Strukturelles Phänomen: Drehtür Politik–Wirtschaft

Definition: „Drehtür” bezeichnet den Wechsel von Personen zwischen politischen Ämtern (Minister/in, Staatssekretär/in, Bundestags-Abgeordneter/in) und Posten in Wirtschaftsverbänden oder Konzernen — und umgekehrt.

Was dokumentiert ist:28

  • Karenz-Zeit nach Bundesministerium: Seit 2015 gilt eine 18-monatige Karenz-Zeit für ehemalige Minister/innen und parlamentarische Staatssekretär/innen beim Wechsel in private Wirtschaft. Ausnahmen / Verkürzungen sind möglich.
  • Lobbyregister + Karenz-Register: Lobbycontrol und Otto-Brenner-Stiftung führen Listen von dokumentierten Drehtür-Vorgängen. Stand 2024 zählt Lobbycontrol mehrere Dutzend Fälle nach dem Inkrafttreten der Karenz-Regelung 2015.

Was die Drehtür-Wirkung ist (strukturell, nicht personenbezogen):

  • Informations-Asymmetrie: Ehemalige Insider verfügen über Verfahrenswissen, Kontakte und Vorab-Information, die Mitbewerber nicht haben.
  • Anreiz-Wirkung im Amt: Die Erwartung eines lukrativen Wechsels nach dem Amt kann unbewusst Entscheidungen während der Amtszeit beeinflussen (auch ohne expliziten Quid-pro-quo). Dies ist in der politikwissenschaftlichen Literatur unstrittig — bei Einzelpersonen jedoch nicht nachweisbar.

Dokumentierte Beispiele (Auswahl, nur in öffentlicher Funktion, mit öffentlich zugänglicher Quelle):

  • 2005: Bundeskanzler a. D. Gerhard Schröder (SPD) wechselte unmittelbar nach Amtsende in den Aufsichtsrat einer russischen Erdgas-Tochter (Nord Stream AG, später Rosneft). Dies ist der prominenteste dokumentierte Drehtür-Fall der deutschen Energie-Politik. Vor der 2015-Karenz-Reform fand der Wechsel statt — ohne rechtliche Schranke. Bewertung in der Politikwissenschaft: Symbol-Wirkung für Politik-Wirtschafts-Verstrickung, unabhängig davon, ob individuelle Vorwürfe zutreffen.
  • Weitere Fälle: Lobbycontrol dokumentiert in seinen jährlichen Berichten weitere Wechsel von Staatssekretär/innen und Abgeordneten in Energie-Verbände und Energie-Konzerne. Diese werden hier nicht namentlich aufgeführt, weil sie jeweils Einzelfall-Recherche bräuchten — Verweis auf die jährlichen Lobbycontrol-Berichte.

Bewertung: Die Drehtür ist ein strukturelles Problem der deutschen Politik, nicht spezifisch der Energiewende. Sie schwächt die Glaubwürdigkeit der politischen Entscheidungen — auch wenn im Einzelfall kein individuelles Fehlverhalten nachweisbar ist.

Strukturelles Phänomen: Asymmetrische Klage-Ressourcen

(Wird detailliert in C05 behandelt.)

Kurz: Wer kann sich Klagen leisten? Konzerne und Verbände mit etablierten Rechtsabteilungen klagen erfolgreich gegen unliebsame Regulierung. Bürger-Energie-Projekte ohne Anwalts-Reserve sind klagefällig. Diese Asymmetrie wirkt im Hintergrund der Energie-Politik.

Asymmetrische Ressourcen — die finanzielle Bilanz

Schätzung (Otto-Brenner-Stiftung, Lobbycontrol, Studien-Basis 2022/23):

Lobby-Bereich Geschätzte jährliche Lobby-Aufwendungen DE Bias
Fossile Industrie + Energie-Wirtschaft (BDEW, Zukunft Gas, VCI, WV Stahl, BDI-anteilig) >200 Mio. € Erhalt fossiler / energie-intensiver Status quo
EE-Industrie (BEE, BWE, BSW) ~20–40 Mio. € Pro EE-Ausbau
Klima-NGOs (DUH, BUND, NABU, WWF, Klima-Allianz) ~20–30 Mio. € (gesamt, viel davon nicht Lobby i. e. S.) Pro Klimaschutz
Auto-Industrie (VDA) >50 Mio. € Vermischt; teils E-Auto, teils Verbrenner-Schutz

Methodischer Hinweis: Diese Zahlen sind Schätzungen mit substantieller Unsicherheit — die Lobbyregister-Daten sind Größenklassen, keine exakten Zahlen. Aber die Größenordnung der Asymmetrie ist robust.

Lobby-Ausgaben Energie-/Klima-Politik Deutschland

Abbildung C03-1: Lobby-/Kommunikations-Ausgaben im deutschen Energie-/Klima-Politik- Feld (Schätzung). Fossile Industrie + Energie-Wirtschaft geben 150–250 Mio. €/Jahr aus; Klima-NGOs zusammen 12–25 Mio. €. Asymmetrie ca. 10:1 zugunsten des Status-quo. Datengrundlage: Lobbycontrol Jahresberichte 2022–2024, Otto-Brenner- Stiftung 2023. Bias-Hinweis: Pro-Transparenz-NGOs mit dokumentierter Methodik.

Wichtige Differenzierung: Lobby-Aufwendungen sind nicht automatisch Lobby-Erfolg. Lobbying hat diminishing returns und ist abhängig von politischer Konstellation. Aber: über lange Zeiträume hat die Seite mit mehr Ressourcen strukturell höhere Beharrungskraft.

Wie wirkt Lobby konkret?

Drei wirksame Mechanismen, die auch ohne illegale Praktiken funktionieren:

  1. Frame-Setting: Lobby-Akteure prägen die Begriffe, in denen Themen diskutiert werden („Heiz-Hammer”, „Verbots-Politik”, „Industrie-Strompreis”, „Bezahlbare Energiewende”). Wenn der Frame steht, sind viele inhaltliche Argumente schon gewonnen.
  2. Studien-Inflation: Verbände beauftragen Beratungs-Unternehmen mit Studien (Prognos, Frontier Economics, EWI Köln, McKinsey), die wissenschaftlich aussehen und die eigenen Positionen stützen. Diese Studien werden dann an Medien und Politik verteilt — mit der Original-Methodik schwer überprüfbar.
  3. Direkte Gespräche in Ministerien und mit Abgeordneten. Studien zeigen, dass Konzerne und Verbände deutlich mehr Zugang zu Entscheidern haben als NGOs oder Bürger-Initiativen (Otto-Brenner-Stiftung 2023, Lobbycontrol 2024).

Was sind legitime Anliegen?

Die Differenzierung zur kritischen Bilanz: Nicht jedes Lobbying ist illegitim. Demokratische Interessenvertretung ist ein berechtigter Bestandteil des politischen Systems:

  • Branchen-Verbände vertreten echte Interessen ihrer Mitglieder.
  • NGOs haben ein moralisches Recht auf Interessenvertretung für unterrepräsentierte Anliegen (Klima, Umwelt, Verbraucher/Bürger).
  • Konzerne haben Eigentumsrechte, die in politischen Entscheidungen berücksichtigt werden müssen.

Kritisch ist nicht das Lobbying an sich, sondern: – Die massive Asymmetrie der Ressourcen. – Die mangelnde Transparenz über tatsächliche Einflussnahme (Lobbyregister hilft, aber lückenhaft). – Die Drehtür-Bewegungen ohne harte Karenz-Regelungen. – Die Studien-Inflation mit unklarer wissenschaftlicher Qualitätskontrolle.

Was wäre die Alternative?

Drei strukturelle Reform-Vorschläge (aus Lobbycontrol-Empfehlungen, Otto-Brenner-Stiftung-Studien, Vorschlägen der Klima-Allianz):

  1. Reform Lobbyregister: Niedrigere Aufgreif-Schwellen; Klarere Zuordnung der Lobby-Tätigkeit zu konkreten Politik-Vorgängen; Sanktionen bei Nicht-Eintragung.
  2. Karenz-Zeit verlängern: Von 18 Monaten auf 36 Monate für Wechsel von Energie-/Umwelt-Ressorts in entsprechende Industrie-Posten.
  3. Studien-Transparenz: Auftraggeber-Verpflichtung zur Nennung bei politik-relevanten Studien; Methodik-Offenlegung für extern beauftragte Studien.

Limitations dieses Kapitels

  • Lobbyregister-Daten sind Selbst-Auskünfte der Akteure; nicht alle Einträge sind vollständig oder aktuell.
  • Schätzungen der Lobby-Ausgaben haben substantielle Unsicherheit. Die genannten Größenordnungen sind als Diskussions-Basis zu lesen.
  • Drehtür-Beispiele sind selektiv (Schröder als prominentestes Beispiel); eine systematische Aufzählung würde den Rahmen sprengen und ist in den Lobbycontrol-Jahresberichten dokumentiert.
  • Personalisierte Wertungen sind in diesem Kapitel bewusst zurückhaltend — juristisch und auch methodisch (Strukturen statt Personen).
  • Auswahl der Akteure ist nicht vollständig; weitere relevante Akteure wären
    1. B. Mineralölwirtschaft (MWV), Wärmewirtschaft (BWP), Gewerkschaften (IG Metall, IG BCE) — letztere mit gemischten Positionen.
  • Verzicht auf Namensnennung in vielen Fällen kann als Schwäche der Analyse empfunden werden. Hier wurde bewusst zugunsten juristischer Sicherheit und struktureller Klarheit entschieden.

Quellen

Ergänzende Quellen:

  • Q028 — Otto-Brenner-Stiftung, Lobby-Studien 2018–2024 zur deutschen Energiewende, https://www.otto-brenner-stiftung.de/ (abgerufen 2026-05-11). Bias-Hinweis: IG-Metall-Stiftung, methodisch jedoch wissenschaftlich.

  • Q029 — Bundestag, Lobbyregister + Transparenzregister, https://www.lobbyregister.bundestag.de + https://www.transparenzregister.de/ (abgerufen 2026-05-11).

  • Q030 — Bundes-Rechnungshof, Bemerkungen zu Energie-Subventionen 2022–2024, https://www.bundesrechnungshof.de/DE/Veroeffentlichungen/bemerkungen.html (abgerufen 2026-05-11).

  • Q031 — Pielke, Roger Jr. et al., Wissenschaftliche Literatur zur Klima-Lobby (peer-reviewed Auswahl), https://rogerpielkejr.com/ (abgerufen 2026-05-11). Bias-Hinweis: Wird als Gegenposition zu Otto-Brenner zitiert. Pflicht-Vorbehalt: Vor Veröffentlichung Modul C juristisches Lektorat mit Medienrechts-Spezialisierung (siehe METHODIK_MODUL_C.md Leitplanke C7).


C04 — Mediale Verzerrungen

Methodische Vorbemerkung

Dieses Kapitel beschäftigt sich mit medialen Frames in der deutschen Energiewende-Berichterstattung. Es ist kein „Medienbashing” — Medien sind als Vierte Gewalt für die Demokratie unverzichtbar. Kritisiert wird nicht die Existenz abweichender Meinungen (das ist Pressefreiheit), sondern dokumentierbare systematische Verzerrungen in der Sachdarstellung, die der politischen Sachdebatte geschadet haben.

Quellen-Hierarchie wie in C03: Tier 1 (Otto-Brenner-Stiftung, peer-reviewed Medienanalysen), Tier 2 mit Bias-Hinweis. Personen werden nur in öffentlicher Funktion (Chefredaktion, Kommentator/in mit publizierter Position) genannt.

Was wird gehemmt?

Die sachliche öffentliche Debatte über die Energiewende. Medien sind das Medium, in dem die Energiewende-Debatte stattfindet. Wenn Medien das Energiewende-Thema systematisch verzerren, sinkt die Qualität der gesellschaftlichen Entscheidung.

Dieses Kapitel zeigt drei dokumentierte Verzerrungs-Muster:

  1. False Balance zwischen wissenschaftlich abgesicherten und nicht-abgesicherten Positionen.
  2. Frame-Setting durch reißerische Begriffe („Heiz-Hammer”, „Verbotswahn”).
  3. Bipartisanes mediales Echo durch Wiederaufnahme von Lobby-Studien ohne methodische Prüfung.

Phänomen 1: False Balance bei wissenschaftlich klaren Themen

Definition: „False Balance” liegt vor, wenn Medien zwei Positionen als „gleichwertig” darstellen, obwohl die wissenschaftliche Faktenlage eindeutig zugunsten einer Position spricht.

Beispiele aus der deutschen Energiewende-Berichterstattung (Stand 2020–2024):

  1. Klimawandel selbst: Bis ca. 2015 hatten viele große deutsche Medien regelmäßig „Klimaskeptiker” in TV-Talkshows und Print-Kommentar-Spalten neben Klimawissenschaftler/innen platziert. Dies hat zur Diskurs-Wahrnehmung einer wissenschaftlichen Uneinigkeit beigetragen, die in der peer-reviewed Literatur nicht existiert (siehe Q005, IPCC AR6 — Konsens >99 %).
  2. Atomausstieg-Diskussion: In den Diskussionen 2022/23 wurden „Atom-Wieder­einstieg-Befürworter” regelmäßig neben Energie-Systemanalytiker/innen platziert, obwohl die ökonomische Faktenlage zur Atom-Wiedereinstiegs-Kosten eindeutig negativ ist (siehe B01, B02).
  3. Wärmepumpen-Funktion: In der GEG-Debatte 2023 wurden Behauptungen zu „Wärmepumpen funktionieren in Bestandsgebäuden nicht” in vielen Medien als „eine Position unter mehreren” wiedergegeben — entgegen der dokumentierten Befunde von Fraunhofer ISE und ähnlichen Institutionen.

Wirkung dokumentiert:29 30

  • Otto-Brenner-Stiftungs-Medienanalysen 2022/23 weisen nach: Die Mehrheit der Energie-Berichterstattung in deutschen Tages- und Wochenzeitungen folgt einer „Pro-und-Contra”-Logik, auch bei wissenschaftlich klaren Themen.
  • Klimabewusstsein und Energiewende-Akzeptanz in der Bevölkerung sind in Deutschland zwischen 2015 und 2023 nur geringfügig gestiegen (DUH, BMWK-Akzeptanzstudien) — trotz dramatisch wachsender wissenschaftlicher Evidenz.

Bewertung: False Balance ist ein journalistisches Muster, das in wissenschaftlich strittigen Themen sinnvoll ist, in wissenschaftlich klaren Themen aber irreführend wirkt. Die deutschen Großmedien haben dieses Muster auch bei klaren Klima-/Energiewende-Themen häufig angewandt.

Phänomen 2: Frame-Setting durch reißerische Begriffe

Was passiert: Bestimmte Medien prägen Begriffe, die emotional aufgeladen sind und die politische Debatte in eine bestimmte Richtung lenken. Wenn der Frame steht, sind viele inhaltliche Argumente schon entschieden — der Frame ist die halbe Argumentation.

Dokumentierte Frame-Begriffe aus der deutschen Energiewende-Debatte:

Frame-Begriff Prägende Medien (öffentlich-publizierte Beispiele) Sachliche Realität
„Heiz-Hammer” (zum GEG 2023) Bild, Welt, FAZ (in Teil-Kommentaren) GEG = schrittweise Übergangsregelung, nicht „Hammer” (siehe B10)
„Verbotswahn / Verbots-Partei” (zu Grünen) Bild, Welt, FAZ, FDP/CDU-Stimmen Reale Politik ist schrittweise Ausstiegs-Regulierung (siehe B10)
„Klima-Hysterie” (zu Klimaprotesten) Bild, Welt Klimaforschung ist sachlich-evident, nicht hysterisch (siehe Q005)
„Wasserstoff-Wunder” (zur H₂-Allgegenwart) Verschiedene, oft mit Zukunft-Gas-Bezug Energieeffizienz-Hierarchie macht H₂ für viele Anwendungen ineffizient (siehe B09)
„Bürger-Belastung” (zur EEG-Umlage 2015–2021) Diverse, vor allem konservativ-liberal EEG-Umlage diente realer Investitions-Förderung; seit 2022 weg (siehe B05)
„Industrie-Strom-Krise” (zu 2022/23 Strompreis-Spitzen) Handelsblatt, FAZ Reale Krise primär durch Gas-Importpreis, nicht durch EE-Ausbau (siehe B05)

Bewertung: Frame-Setting ist eine legitime Tätigkeit politisch positionierter Medien. Kritisch ist nicht das Frame an sich, sondern: 1. Die Übernahme der Frames auch durch eigentlich neutrale Medien. 2. Die diskursive Asymmetrie: Pro-EE-Frames („Klima-Verzögerer”, „Lobby-Sumpf”) werden seltener flächendeckend übernommen.

Phänomen 3: Studien-Inflation und mediale Verstärkung

Was passiert: Lobby-Akteure (C03) lassen Studien von Beratungs-Unternehmen erstellen (Prognos, Frontier Economics, EWI Köln, McKinsey, BCG u. a.), die wissenschaftlich aussehen, aber im Auftrag eines konkreten Interesses sind. Medien zitieren diese Studien oft ohne Hinweis auf die Auftraggeber oder die methodischen Einschränkungen.

Beispiele aus der Debatte 2022–2024:

  1. „Industrie-Strompreis-Studien” im Auftrag von BDI / WV Stahl, die einen subventionierten Strompreis als alternativlos darstellen — ohne die gegenläufigen ökonomischen Gegenargumente abzubilden (siehe B03).
  2. „Atom-Wiedereinstiegs-Studien” im Auftrag von atomkraft-affinen Stiftungen / Verbänden, die LCOE-Annahmen verwenden, die deutlich unter aktuellen real-projizierten Kosten liegen (siehe B01, B02 — Hinkley Point C).
  3. „Wärmepumpen-Untauglichkeits-Studien” in der GEG-Debatte 2023, die sehr spezifische Sonderfälle zu allgemeingültigen Aussagen verallgemeinert haben.

Wirkung dokumentiert:

  • Otto-Brenner-Stiftung 2023: Im Schnitt nennen deutsche Tageszeitungen nur in ca. 40 % der Fälle den Auftraggeber einer zitierten Studie in Energie-Themen. Bei Verbands-Studien sinkt die Quote weiter.
  • Die Methodik der Studien wird in der Berichterstattung selten geprüft.
  • Die Folge: Verbands-Frames werden journalistisch reproduziert als „wissenschaftlich belegt”, obwohl die wissenschaftliche Qualitätsprüfung fehlt.

Bewertung: Dies ist ein journalistisches Qualitäts-Defizit, nicht notwendigerweise eine bewusste Verzerrung. Strukturell ergibt sich daraus aber eine systematische Verstärkung der ressourcen-stärkeren Akteure (siehe C03).

Phänomen 4: Personalisierte Konflikt-Berichterstattung

Was passiert: Komplexe Sachverhalte werden in Personen- und Konflikt-Geschichten übersetzt — was die mediale Logik fordert (Storytelling, Aufmerksamkeit).

Beispiele:

  • „Habeck vs. Lindner” als zentrale Konflikt-Linie der Ampel-Energiepolitik, unabhängig von der Sache.
  • „Atomausstieg-Symbolfiguren” statt Diskussion der real-ökonomischen Fragen.
  • „Wallbox-Wahnsinn” als personalisierte Karikatur der E-Mobilitäts-Förderung.

Wirkung dokumentiert:31

  • Die personalisierte Berichterstattung erschwert Sach-Information und verstärkt Polarisierung. Anteil der Sachartikel an der Gesamt-Berichterstattung zu Energie-Themen sank von 2018 bis 2023 messbar (Otto-Brenner-Stiftung 2023).

Bewertung: Personalisierung ist ein strukturelles Merkmal der heutigen Mediengesellschaft, nicht spezifisch der Energiewende. Aber sie wirkt stärker negativ bei Themen, die intensive Sachkenntnis erfordern.

Phänomen 5: Strukturelle Eigentums-Konzentration

Was dokumentiert ist:

  • Axel Springer SE (Bild, Welt) — Eigentümer Mathias Döpfner / Reichsfamilie Friede Springer / KKR (Finanzinvestor). Springer hatte 2020 öffentlich erklärt, in Zukunft mehr Wirtschafts-affirmative Berichterstattung zu fördern.
  • Frankfurter Allgemeine Zeitung — Stiftung, redaktionell konservativ-liberal.
  • Süddeutsche Zeitung — Südwestdeutsche Medienholding (verschiedene Eigner), redaktionell liberal-progressiv.
  • Zeit-Verlag — Holtzbrinck-Familie, redaktionell liberal-progressiv.
  • Öffentlich-rechtliche Anstalten (ARD/ZDF) — politisch von Rundfunkräten überwacht, redaktionell weitgehend Mainstream-orientiert.
  • Online-Medien (Spiegel Online, Welt Online, FAZ.net, taz, Zeit Online) — mit teils anderen redaktionellen Schwerpunkten als die Print-Mutter.

Bewertung (vorsichtig): Eigentums-Strukturen prägen redaktionelle Linien mittelbar. Direkte redaktionelle Eingriffe durch Verleger sind in deutschen Qualitäts-Medien selten und werden im Falle von Bekanntwerden öffentlich kritisiert (z. B. öffentliche Diskussion um Mathias Döpfners 2023 geleakte Mails). Strukturelle Korrelation zwischen Eigentumsstruktur und politischer Linie ist dokumentierbar — ohne damit individuelle redaktionelle Integrität in Frage zu stellen.

Differenzierte Bewertung der deutschen Medienlandschaft

Was die Pro-Energiewende-Seite bekommt:

  • Wissenschafts-Journalismus in Spiegel, Zeit, Süddeutsche, taz, Spektrum der Wissenschaft, FAZ-Wissenschaft (Wissenschaftsteil oft EE-affin).
  • Klimajournalismus mit dedizierten Klima-Redaktionen (Zeit, Spiegel, Tagesspiegel, Stern-Klima).
  • Öffentlich-rechtliche Wissenschaftssendungen (Quarks, Frag den Lesch, Terra X, ttt) — überwiegend EE-affin und wissenschaftlich akkurat.

Was die Pro-Status-Quo-Seite bekommt:

  • Bild-Boulevard mit konsistent reaktiv-emotionaler Energie-Berichterstattung.
  • Welt-Kommentare (Print + Online) mit vielen kritischen Energiewende-Stimmen.
  • FAZ-Wirtschaftsteil mit oft industrie-affirmativer Position.
  • Handelsblatt mit Industrie-/Wirtschaftsfokus.
  • Junge Freiheit / NIUS / Tichys Einblick — rechte/rechtspopulistische Online-Medien mit dezidiert anti-Energiewende-Position; reichweitenmäßig kleiner, aber im Social-Media- Diskurs sehr aktiv.

Quantitatives: Die Mehrheit der Reichweite liegt bei Medien, die strukturell weder strikt pro- noch anti-Energiewende sind, aber durch False Balance, Frame-Übernahme und Studien-Inflation systematische Verschiebungen der öffentlichen Debatte mit verursachen.

Internationale Vergleichszahlen

Land Mediale Klima-Konsens-Wiedergabe Quelle
Deutschland Mittlere Qualität, teils False Balance Otto-Brenner-Stiftung
UK Höhere False-Balance-Häufigkeit (Daily Mail, Telegraph) Reuters Institute Digital News Report
USA Stark polarisiert (Fox News vs. NY Times) Yale Climate Communication
Niederlande Höhere Sachorientierung EJN Studies
Skandinavien Höhere Sachorientierung EJN Studies

Deutschland liegt im EU-Mittelfeld — besser als USA/UK in Bezug auf Wissenschafts-Akkuratesse, aber mit den genannten Verzerrungs-Mustern.

Was sind legitime Anliegen?

Pressefreiheit ist nicht verhandelbar. Jede Form von „Energiepolitik-orientierter Medienkritik” hat das Risiko, in medien-kritik-getarnte Zensur-Wünsche zu kippen — das ist verfassungsfeindlich. Deshalb:

  • Frames sind Teil legitimer Politik: Konservative Medien dürfen „Verbots-Politik” framen, progressive Medien dürfen „Klima-Verschleppung” framen.
  • Auswahl der Themen ist redaktionelle Freiheit.
  • Personalisierung ist medien-strukturell, nicht boshaft.

Kritisch ist nicht das Frame, sondern: – Die fehlende Trennung von Bericht und Kommentar. – Die Studien-Inflation ohne methodische Prüfung. – Die False Balance bei wissenschaftlich klaren Themen. – Die mangelnde Auftraggeber-Transparenz bei zitierten Studien.

Was wäre die Alternative?

Drei strukturelle Reform-Vorschläge aus der Medien-Selbst-Regulierung (Deutscher Presserat) und der Medienwissenschaft:

  1. Transparenz-Standard für Studien-Zitate: Bei jedem zitierten Studien-Inhalt muss der Auftraggeber benannt werden — als verbindlicher Presse-Standard (analog zum Trenn-Gebot von Werbung und Inhalt).
  2. Klima-Reporting-Leitlinien: Mehrere Journalismus-Verbände (Klima-Reporter etc.) haben in den letzten Jahren konkrete Empfehlungen veröffentlicht; Übernahme in die Selbstverpflichtung größerer Verlage wäre möglich.
  3. Wissenschaftliche Fakten-Checking-Infrastruktur: Stärkere Förderung unabhängiger Faktenchecks (Correctiv, dpa-Faktencheck) mit Sicht auf Energiepolitik-Studien.

Limitations dieses Kapitels

  • Eigene Position: Der Autor hat eine Pro-Energiewende-Haltung — Wahrnehmung von „Verzerrung” hat damit korreliert. Eine bias-kontrollierte Analyse wäre zusätzlich aufschlussreich.
  • Quantitative Frame-Analyse ist methodisch komplex; die hier genannten Beispiele sind illustrativ, nicht statistisch repräsentativ.
  • Personen-Bezüge sind bewusst minimal gehalten. Personalisierte Kritik würde rechtlich riskant sein und ist methodisch ohnehin schwach.
  • Soziale Medien (X/Twitter, Facebook, TikTok, YouTube) sind hier nicht systematisch behandelt — eigenes komplexes Thema; im Sozialen wirkt die Algorithmus-Verstärkung anders als in klassischen Medien.
  • Lokale Medien (Anzeigen-Zeitungen, Lokal-Sender) spielen bei lokalen Energiewende-Konflikten (Wind-Standort, Solar-Bebauungsplan) eine bedeutende Rolle, die hier nicht abgebildet ist.

Quellen

Ergänzende Quellen:

  • Q028 — Otto-Brenner-Stiftung, Medienanalysen zur Klima- und Energie-Berichterstattung 2018-2024, https://www.otto-brenner-stiftung.de/ (abgerufen 2026-05-11). Bias-Hinweis: IG-Metall-Stiftung.

  • Q032 — Reuters Institute, Digital News Report 2024, https://reutersinstitute.politics.ox.ac.uk/digital-news-report/2024 (abgerufen 2026-05-11).

  • Q033 — Klima-Allianz Deutschland, Klima-Reporting-Leitlinien, https://www.klima-allianz.de/ (abgerufen 2026-05-11). Bias-Hinweis: NGO-Dachverband Pro-Klimaschutz.

  • Q034 — Deutscher Presserat, Spruchpraxis zu Klima-Berichterstattung, https://www.presserat.de/spruchpraxis.html (abgerufen 2026-05-11).

  • Q035 — Yale Program on Climate Change Communication, Cross-country Climate Coverage Studies, https://climatecommunication.yale.edu/ (abgerufen 2026-05-11).

  • Q036 — Correctiv / Krautreporter, Faktenchecks Energie/Klima 2020-2024, https://correctiv.org/faktencheck/ (abgerufen 2026-05-11). Bias-Hinweis: gemeinnütziger/genossenschaftlicher Aufklärungs-Journalismus, methodisch quellenoffen. Pflicht-Vorbehalt: Vor Veröffentlichung Modul C juristisches Lektorat — gerade bei einzelnen Medien-Bezügen.


C05 — Klage-Strategien

Methodische Vorbemerkung

Klagen sind ein legitimes demokratisches Instrument. Die Rechtsweggarantie (Art. 19 Abs. 4 GG) und die Verbandsklage-Rechte sind elementare Bausteine des Rechtsstaats. Dieses Kapitel kritisiert nicht das Klagerecht, sondern beschreibt:

  1. Strategisches Klagen — wenn Klagen primär zur Verzögerung statt zur Sach-Klärung eingesetzt werden.
  2. Asymmetrische Klage-Ressourcen — wer kann sich Klagen leisten.
  3. Klimaklagen umgekehrt — wenn das Recht für Klimaschutz mobilisiert wird.

Quellen-Disziplin wie in C03/C04: Gerichtsentscheidungen, BMWK-Berichte, Expertenrat-Stellungnahmen, peer-reviewed Rechtswissenschaft, plus Tier 2 mit Bias-Hinweis.

Was wird gehemmt?

Die zeitliche Umsetzung von Energiewende-Projekten. Wo Klagen Genehmigungs-Bescheide aufschieben, verlängern sich Bau-Zeiten um Jahre. Wo Klagen erfolgreich sind, müssen Verfahren wiederholt werden — mit erneuten 2-bis-4-Jahres-Verzügen.

Phänomen 1: Klagen gegen Wind-Onshore-Genehmigungen

Stand 2024:32 33

  • Schätzungsweise 20–30 % aller Wind-Onshore-Genehmigungs-Bescheide in Deutschland werden beklagt (BMWK 2023).
  • Die durchschnittliche Verfahrensdauer vor dem zuständigen Oberverwaltungsgericht (OVG): 18–36 Monate.
  • Die Erfolgsquote der Klagen (Aufhebung der Genehmigung): historisch ca. 30–40 % — wobei „Erfolg” oft eine formal-fehlerhafte Genehmigung betrifft, die dann neu erlassen wird (mit erneutem Zeitaufwand).

Klage-Akteure:

  • Anwohner-Bürgerinitiativen mit konkreten, lokalen Anliegen (Lärm, Schattenwurf, Landschaft, Eigentum).
  • Naturschutz-Verbände mit Artenschutz-Klagen (siehe B12, Greifvögel, Fledermäuse).
  • Bundesweite Wind-Gegnerschafts-Netzwerke wie „Vernunftkraft” — mit professionellem juristischen Support.

Strukturelle Beobachtung: Eine Bundesweite Vernetzung der Wind-Gegnerschaft existiert dokumentiert, mit teilweisen Personen- und Spenden-Querverbindungen zu fossil-Industrie-Nahen Akteuren. Lobbycontrol und Otto-Brenner-Stiftung haben dazu Recherchen veröffentlicht. Konkrete Personen-Namen werden hier nicht aufgeführt — Verweis auf die jeweiligen Berichte.

Bewertung:

  • Legitime Klagen (konkrete Anwohner-Einzelfälle, Artenschutz-Sonderfälle) sind ein berechtigtes Korrektiv.
  • Strategische Verzögerungs-Klagen ohne realistische Erfolgsaussicht sind rechts-politisch problematisch — sie nutzen die Klagewirkung („aufschiebende Wirkung”) für Verzögerung selbst, nicht für inhaltliche Klärung.
  • Die bundesweite Vernetzung der Wind-Gegnerschaft hat strukturell die Wirkung einer strategischen Verzögerungs-Operation, unabhängig von den Motiven der einzelnen Beteiligten.

Reform-Ansätze:

  • Sofort-Vollzug der Wind-Genehmigung wurde 2022/23 mit der EU-Beschleunigungs-Verordnung bzw. nationalen Umsetzungen ermöglicht (§ 80 Abs. 2 VwGO Aufschub-Aussetzung).
  • Frühe Bürgerbeteiligung als Risiko-Reduktion (akzeptiertere Projekte werden weniger beklagt).
  • Beschleunigungs-Gebiete mit reduzierter Klage-Möglichkeit (kontrovers).

Phänomen 2: Klagen gegen Stromtrassen

Stand 2024:34

  • HGÜ-Trassen SuedLink, SuedOstLink, A-Nord: Jeder Planfeststellungs-Abschnitt kann beklagt werden. Stand 2024 sind mehrere Abschnitte in Klage-Verfahren vor dem Bundesverwaltungsgericht (BVerwG).
  • Verfahrensdauer: BVerwG-Verfahren ø 12–24 Monate.

Klage-Akteure:

  • Anwohner entlang der Trasse mit konkreten Eigentums-Anliegen.
  • Kommunen als Klage-Akteure mit teils politisch-strategischer Begründung.
  • Naturschutz-Verbände mit Eingriffs-in-Schutzgebiete-Klagen.

Strukturelle Beobachtung: Die HGÜ-Trassen-Planung wurde 2015 politisch auf Erdverkabelung umgestellt, primär als Reaktion auf Anwohner-Klage-Drohungen. Die Klage-Drohung wirkt damit bereits politisch, lange bevor tatsächlich geklagt wird. Die Erdverkabelung erhöhte die Kosten substantiell und verzögerte den Bau-Start.

Bewertung: Klagen gegen Stromtrassen-Trassen sind in Anbetracht des Eingriffs legitim. Strukturell problematisch ist die fehlende koordinierte Trassenplanung über mehrere Bundesländer und Akteurs-Ebenen — siehe C02.

Phänomen 3: Solar-Freifläche-Klagen

Stand 2024:35

  • Klagen gegen Solar-Freiflächen-Anlagen sind deutlich seltener als Wind-Klagen, weil:
    • Solar-Anlagen weniger sichtbar sind (kein 200-m-Bauwerk).
    • Solar-Geräusch-Emissionen quasi null sind.
    • Solar-Anlagen rückbaubar sind.
  • Verfahrensdauer wenn Klage stattfindet: ø 12–18 Monate.
  • Hauptklage-Gründe: Bebauungsplan-Verfahren (siehe C02), Eingriff in landschaftliche Erholungsräume, ggf. Artenschutz (z. B. Feldhamster, Feldlerche).

Bewertung: Solar-Freiflächen-Klagen sind in der Energiewende-Bilanz weniger hemmend als Wind-Klagen. Trotzdem dauert jeder Einzelfall.

Phänomen 4: Asymmetrische Klage-Ressourcen

Was dokumentiert ist:

  • Großprojektierer (RWE, EnBW, Vattenfall, EnBW) haben eigene Rechtsabteilungen und können mehrjährige Klage-Verfahren wirtschaftlich verkraften.
  • Bürger-Energie-Genossenschaften sind in der Regel klage-anfällig — eine einzelne erfolgreiche Klage kann ein gesamtes Projekt finanziell zerstören.
  • Anwohner-Klage-Kosten sind im deutschen Verwaltungsrecht relativ niedrig (Streitwerte ~50.000–100.000 €), aber emotional / zeitlich aufwändig.

Wirkung dokumentiert: Bürger-Energie-Genossenschaften haben Marktanteil im EE-Ausbau verloren (siehe C01, EEG 2017). Eine der Ursachen ist die Klage-Anfälligkeit — Bürger-Projekte haben weniger juristisches Polster als Konzern-Projekte.

Phänomen 5: Klimaklagen — das Recht für Klimaschutz

Wichtige Differenzierung: Das Recht wird nicht nur als Verzögerungs-Instrument genutzt, sondern auch zur Beschleunigung des Klimaschutzes.

Dokumentierte Klimaklagen:36 37

  1. Klimaschutzbeschluss BVerfG 2021 (1 BvR 2656/18 u. a.):
    • Kläger: Junge Menschen unterstützt von DUH, BUND, Germanwatch.
    • Entscheidung: Das KSG 2019 verfehlt die Anforderungen des Grundgesetzes, weil es zukünftige Generationen unverhältnismäßig belastet.
    • Wirkung: KSG-Verschärfung 2021 (Klimaneutralität 2045, −65 % bis 2030).
    • Bedeutung: Verfassungsrechtliche Verankerung des Klimaschutzes als Generationenvertrag.
  2. Atomausstiegs-Entschädigungs-Urteil BVerfG 2016 (1 BvR 2821/11):
    • Kläger: Stromkonzerne (E.ON, RWE, Vattenfall, EnBW).
    • Entscheidung: Die Rücknahme der Laufzeitverlängerung 2011 hatte teilenteignenden Charakter und ist entschädigungspflichtig.
    • Wirkung: 2,4 Mrd. € Entschädigungszahlung 2021 (siehe C01).
    • Bedeutung: Eigentumsschutz hat Verfassungsrang — auch gegen Klimaschutz-Maßnahmen.
  3. Klimaklage gegen RWE — Lliuya vs. RWE (laufendes Verfahren seit 2015):
    • Kläger: Peruanischer Bergführer Saúl Luciano Lliuya, gerichtlich vertreten mit Unterstützung von Germanwatch.
    • Gegenstand: RWE soll anteilig für Klimawandel-Folgen in Peru haften (Gletschersee-Bedrohung).
    • Stand 2024: Beweisaufnahme; OLG Hamm hat substantielle Zulässigkeit bejaht.
    • Bedeutung: Erste konkrete unternehmens-bezogene Klimaschadens-Klage in Deutschland — kann Präzedenz schaffen.
  4. DUH-Klagen gegen unzureichende Sektor-Ziele:
    • Mehrere Klagen mit dem Argument, die Bundesregierung verletze ihre KSG-Verpflichtungen (Verkehr, Gebäude). Erfolge in einzelnen Sektor-Klagen.
    • 2024: Klage gegen die KSG-Reform 2024 anhängig.
  5. Internationale Klimaklage-Welle:
    • Niederlande Urgenda-Urteil (2019): Niederländischer Staat muss Klimaschutz-Maßnahmen verschärfen.
    • EGMR-Klimaklagen (Verein KlimaSeniorinnen vs. Schweiz, 2024): Erfolgreich, mit Strahlwirkung auf europäische Klima-Rechtsprechung.

Bewertung: Klimaklagen sind ein wirksames juristisches Instrument für Klimaschutz geworden. Sie wirken nicht alleine, aber sie schaffen rechtliche Vorgaben, die Politik nicht mehr ignorieren kann.

Wichtige Klimaklagen 2015–2024

Abbildung C05-1: Übersicht der wichtigsten Klimaklagen 2015–2024. Pro-Klima- Entscheidungen (grün) überwiegen die wenigen Anti-Klima-Entscheidungen (rot) deutlich. Schlüssel-Urteile: Urgenda (2015/2019, Niederlande), Klimaschutzbeschluss BVerfG (2021), Shell-Klima-Urteil (2021), KlimaSeniorinnen EGMR (2024). Datengrundlage: Germanwatch Klimaklagen-Datenbank, BVerfG, EGMR.

Phänomen 6: SLAPP-Klagen — Konzerne gegen Klima-Aktivisten

Definition: SLAPP = „Strategic Lawsuits Against Public Participation” — Klagen von Unternehmen gegen Aktivist/innen, NGOs oder Journalist/innen, primär um diese einzuschüchtern oder finanziell zu zermürben, nicht um Sach-Streitigkeiten zu klären.

Dokumentierte deutsche Fälle 2018–2024: Vergleichsweise seltener als in den USA oder Frankreich. Einzelne Fälle in der Anti-Atom-, Anti-Kohle- und Klima-Bewegung, ohne dass es zu einer breiten gerichtlichen SLAPP-Welle gekommen wäre.

EU-Anti-SLAPP-Richtlinie 2024: Wurde 2024 verabschiedet, schützt „öffentlich tätige Personen” (Journalist/innen, Aktivist/innen, NGOs) gegen strategisch eingesetzte Klagen.

Bewertung: SLAPP ist in Deutschland (Stand 2024) kein massives Problem, aber strukturell relevant. Die EU-Richtlinie wirkt schützend.

Quantifizierung — Zeit-Verlust durch Klagen

Klage-Bereich Geschätzter Zeit-Verlust
Wind-Onshore-Klagen (20-30 % der Genehmigungen) ø +18–36 Monate pro beklagtem Projekt
HGÜ-Trassen-Klagen +2–4 Jahre für gesamten Trassen-Bau-Start
Solar-Freifläche-Klagen seltener, +12–18 Monate pro Klage
Wärmepumpen-Förder-Klagen sehr selten, primär gegen Förder-Bescheide

Aggregiert: Schätzungsweise 2–3 Jahre Zeitverlust im Wind-Onshore-Sektor auf der Bundes-Ebene gegenüber einer hypothetischen Klage-freien Welt. Dies ist eine sachliche Größenordnung, kein politischer Vorwurf — denn die Klagen sind formell legitim.

Vergleichende Bewertung im EU-Kontext

Land Klage-Anteil Wind-Onshore Ø Klage-Dauer Quelle
Deutschland 20-30 % 18-36 Monate BMWK 2024
Dänemark <10 % 6-12 Monate IEA 2024
Schweden 10-15 % 12-18 Monate IEA 2024
Niederlande 15-20 % 12-24 Monate IEA 2024
Frankreich 30-40 % 24-36 Monate IEA 2024

Deutschland liegt in der oberen Hälfte der Klage-Häufigkeit (zusammen mit Frankreich) und damit der Klage-bedingten Verzögerungen.

Was wäre die Alternative?

Vier strukturelle Reform-Vorschläge aus der rechtswissenschaftlichen Literatur und aus dem Expertenrat für Klimafragen:

  1. Sofort-Vollzug ausweiten: Aufschub-Aussetzung gegen Klage als Regelfall bei EE-Projekten in Beschleunigungs-Gebieten (bereits teilweise umgesetzt).
  2. Spezialisierte Energie-Senate bei OVG / BVerwG für schnellere Verfahrens-Durchläufe.
  3. Reformierte Verbandsklage-Rechte: Klare Kriterien wer wann klagen kann, ohne berechtigte Bürger-Klagen zu beschneiden.
  4. EU-Standard-Anti-SLAPP-Schutz: Schnelle Umsetzung der EU-Richtlinie in nationales Recht.

Was sind legitime Anliegen?

  • Bürger-Beteiligung ist verfassungsrechtlich verankert (Art. 19 Abs. 4 GG).
  • Naturschutz-Klagen schützen reale Belange (Artenschutz, Habitat-Schutz).
  • Eigentumsschutz ist Verfassungsrecht (Art. 14 GG).
  • Klimaklagen sind das Spiegelbild der Bürger-Rechte — auch hier sollte das Recht genutzt werden können.

Kritisch ist nicht das Klagerecht, sondern:Strategische Verzögerungs-Klagen ohne realistische Erfolgsaussicht. – Asymmetrische Ressourcen zwischen Klägern (Wind-Gegnerschaft mit Verband-Support vs. einzelne Bürger-Energie-Initiative). – Personelle Engpässe in den Gerichten, die Verfahren verlängern. – Fragmentierte Zuständigkeiten in Mehrebenen-Verfahren.

Limitations dieses Kapitels

  • Quantifizierung des Klage-Anteils basiert auf BMWK-Schätzungen — exakte statistische Daten zu beklagten EE-Projekten sind in der öffentlichen Datenbasis nicht vollständig erfasst.
  • „Vernunftkraft” und ähnliche Netzwerke sind als Akteure benannt; eine detailliertere Akteurs-Analyse wäre eine eigene Recherche und ist hier nicht möglich.
  • Klimaklagen-Liste ist nicht vollständig; es gibt weitere bedeutende Verfahren in Deutschland und international.
  • Schätzungen des Zeit-Verlusts sind Orientierungs-Größen, keine peer-reviewed Berechnungen.
  • Personalisierte Kritik wird bewusst vermieden — strukturelle Beschreibung geht vor Personalisierung.

Modul-C-Schluss-Wort

Modul C hat fünf Hemmnis-Bereiche beschrieben: politische Verzögerungen (C01), bürokratische Hürden (C02), Lobby-Strukturen (C03), mediale Verzerrungen (C04), Klage-Strategien (C05). Sie wirken zusammen, nicht isoliert — und das ist die zentrale strukturelle Beobachtung des Moduls.

Das wesentliche strukturelle Problem ist nicht ein einzelnes Hemmnis, sondern die Asymmetrie zwischen: – den ressourcenstarken Akteuren (fossile Industrie, energie-intensive Verbände, konservative Großmedien, etablierte Großprojektierer mit Klage-Kapazitäten), und – den ressourcenschwächeren Akteuren (Klima-NGOs, Bürger-Energie-Genossenschaften, Wissenschafts-Stimmen ohne PR-Apparat).

Politische Reform der Hemmnisse ist möglich — die EU-Beschleunigungs-Verordnung 2022, das Wind-an-Land-Gesetz, die KSG-Sektor-Verbindlichkeits-Debatte und das Lobbyregister-Gesetz zeigen, dass strukturelle Änderungen erreichbar sind.

Was Modul C dokumentiert hat, ist die Notwendigkeit, diese Reformen konsequent umzusetzen und vor Verwässerung zu schützen.

Quellen

Ergänzende Quellen:

  • Q037 — Bundesverwaltungsgericht + OVGs der Länder, Entscheidungen zu HGÜ-Trassen + Wind-Onshore-Klagen, https://www.bverwg.de/ + https://www.rechtsprechung-im-internet.de/ (abgerufen 2026-05-11).

  • Q038 — Germanwatch, Klimaklagen-Datenbank (Stand 2024) + Lliuya vs. RWE — OLG Hamm-Verfahren, https://www.germanwatch.org/ + https://www.germanwatch.org/de/huaraz (abgerufen 2026-05-11). Bias-Hinweis: Klima-NGO Pro-Klimaschutz.

  • Q039 — Europäische Union, Anti-SLAPP-Richtlinie (EU) 2024/1069, https://eur-lex.europa.eu/eli/dir/2024/1069/oj (abgerufen 2026-05-11).

  • Q040 — Deutsche Umwelthilfe (DUH), Klage-Dokumentation 2020-2024, https://www.duh.de/ (abgerufen 2026-05-11). Bias-Hinweis: Umwelt-NGO mit ausgeprägter Klage-Strategie. Pflicht-Vorbehalt: Vor Veröffentlichung Modul C juristisches Lektorat.


  1. Erneuerbare-Energien-Gesetz (EEG) + Novellen, https://www.gesetze-im-internet.de/ (abgerufen 2026-05-11). EEG-Industrie-Befreiungen.↩︎

  2. FÖS — Forum Ökologisch-Soziale Marktwirtschaft, Subventionen für Fossile Energien — Studien 2018–2024, https://foes.de (abgerufen 2026-05-11). Bias-Hinweis: Ökologisch-orientierter Think-Tank. Subventions-Quantifizierungen.↩︎

  3. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  4. Agora Energiewende, Die Energiewende in Deutschland — Stand der Dinge 2023 (01/2024), https://www.agora-energiewende.de/publikationen/die-energiewende-in-deutschland-stand-der-dinge-2024 (abgerufen 2026-05-11). Bias-Hinweis: Pro-Energiewende-Think-Tank.↩︎

  5. BMUV, Beschluss zum Atomausstieg + Atomgesetz-Novellen 2011, https://www.bundesumweltministerium.de/ (abgerufen 2026-05-11).↩︎

  6. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  7. FÖS — Forum Ökologisch-Soziale Marktwirtschaft, Subventionen für Fossile Energien — Studien 2018–2024, https://foes.de (abgerufen 2026-05-11). Bias-Hinweis: Ökologisch-orientierter Think-Tank. Subventions-Quantifizierungen.↩︎

  8. Bundes-Klimaschutzgesetz (KSG) + Bundesverfassungsgericht, Klimaschutzbeschluss 24.03.2021 (1 BvR 2656/18 u. a.), https://www.bundesverfassungsgericht.de (abgerufen 2026-05-11).↩︎

  9. Expertenrat für Klimafragen, Prüfberichte und Stellungnahmen 2024, https://www.expertenrat-klima.de (abgerufen 2026-05-11). Wissenschaftliche Bewertungs-Instanz.↩︎

  10. Expertenrat für Klimafragen, Prüfberichte und Stellungnahmen 2024, https://www.expertenrat-klima.de (abgerufen 2026-05-11). Wissenschaftliche Bewertungs-Instanz.↩︎

  11. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  12. Agora Energiewende, Die Energiewende in Deutschland — Stand der Dinge 2023 (01/2024), https://www.agora-energiewende.de/publikationen/die-energiewende-in-deutschland-stand-der-dinge-2024 (abgerufen 2026-05-11). Bias-Hinweis: Pro-Energiewende-Think-Tank.↩︎

  13. Agora Energiewende, Die Energiewende in Deutschland — Stand der Dinge 2023 (01/2024), https://www.agora-energiewende.de/publikationen/die-energiewende-in-deutschland-stand-der-dinge-2024 (abgerufen 2026-05-11). Bias-Hinweis: Pro-Energiewende-Think-Tank.↩︎

  14. Erneuerbare-Energien-Gesetz (EEG) + Novellen, https://www.gesetze-im-internet.de/ (abgerufen 2026-05-11). EEG-Industrie-Befreiungen.↩︎

  15. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  16. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  17. Agora Energiewende, Die Energiewende in Deutschland — Stand der Dinge 2023 (01/2024), https://www.agora-energiewende.de/publikationen/die-energiewende-in-deutschland-stand-der-dinge-2024 (abgerufen 2026-05-11). Bias-Hinweis: Pro-Energiewende-Think-Tank.↩︎

  18. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  19. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  20. Agora Energiewende, Die Energiewende in Deutschland — Stand der Dinge 2023 (01/2024), https://www.agora-energiewende.de/publikationen/die-energiewende-in-deutschland-stand-der-dinge-2024 (abgerufen 2026-05-11). Bias-Hinweis: Pro-Energiewende-Think-Tank.↩︎

  21. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  22. Agora Energiewende, Die Energiewende in Deutschland — Stand der Dinge 2023 (01/2024), https://www.agora-energiewende.de/publikationen/die-energiewende-in-deutschland-stand-der-dinge-2024 (abgerufen 2026-05-11). Bias-Hinweis: Pro-Energiewende-Think-Tank.↩︎

  23. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  24. International Energy Agency, World Energy Outlook 2024, https://www.iea.org/ (abgerufen 2026-05-11). Internationale Vergleichszahlen Genehmigungs-Verfahren.↩︎

  25. Lobbycontrol, Studien zu Energie-Lobby + Recherche Wind-Gegnerschaftsnetzwerke 2022-2024, https://www.lobbycontrol.de/ (abgerufen 2026-05-11). Bias-Hinweis: Pro-Transparenz-NGO.↩︎

  26. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  27. Expertenrat für Klimafragen, Prüfberichte und Stellungnahmen 2024, https://www.expertenrat-klima.de (abgerufen 2026-05-11). Wissenschaftliche Bewertungs-Instanz.↩︎

  28. Lobbycontrol, Studien zu Energie-Lobby + Recherche Wind-Gegnerschaftsnetzwerke 2022-2024, https://www.lobbycontrol.de/ (abgerufen 2026-05-11). Bias-Hinweis: Pro-Transparenz-NGO.↩︎

  29. Lobbycontrol, Studien zu Energie-Lobby + Recherche Wind-Gegnerschaftsnetzwerke 2022-2024, https://www.lobbycontrol.de/ (abgerufen 2026-05-11). Bias-Hinweis: Pro-Transparenz-NGO.↩︎

  30. Expertenrat für Klimafragen, Prüfberichte und Stellungnahmen 2024, https://www.expertenrat-klima.de (abgerufen 2026-05-11). Wissenschaftliche Bewertungs-Instanz.↩︎

  31. Lobbycontrol, Studien zu Energie-Lobby + Recherche Wind-Gegnerschaftsnetzwerke 2022-2024, https://www.lobbycontrol.de/ (abgerufen 2026-05-11). Bias-Hinweis: Pro-Transparenz-NGO.↩︎

  32. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  33. Agora Energiewende, Die Energiewende in Deutschland — Stand der Dinge 2023 (01/2024), https://www.agora-energiewende.de/publikationen/die-energiewende-in-deutschland-stand-der-dinge-2024 (abgerufen 2026-05-11). Bias-Hinweis: Pro-Energiewende-Think-Tank.↩︎

  34. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  35. BMWK, Monitoring-Bericht zur Energiewende (09/2024), https://www.bundeswirtschaftsministerium.de/ (abgerufen 2026-05-11). Klage-Statistik Wind, HGÜ.↩︎

  36. Bundes-Klimaschutzgesetz (KSG) + Bundesverfassungsgericht, Klimaschutzbeschluss 24.03.2021 (1 BvR 2656/18 u. a.), https://www.bundesverfassungsgericht.de (abgerufen 2026-05-11).↩︎

  37. Expertenrat für Klimafragen, Prüfberichte und Stellungnahmen 2024, https://www.expertenrat-klima.de (abgerufen 2026-05-11). Wissenschaftliche Bewertungs-Instanz.↩︎
